Ход строительства
Прогресс в видео

3 февраля 2026

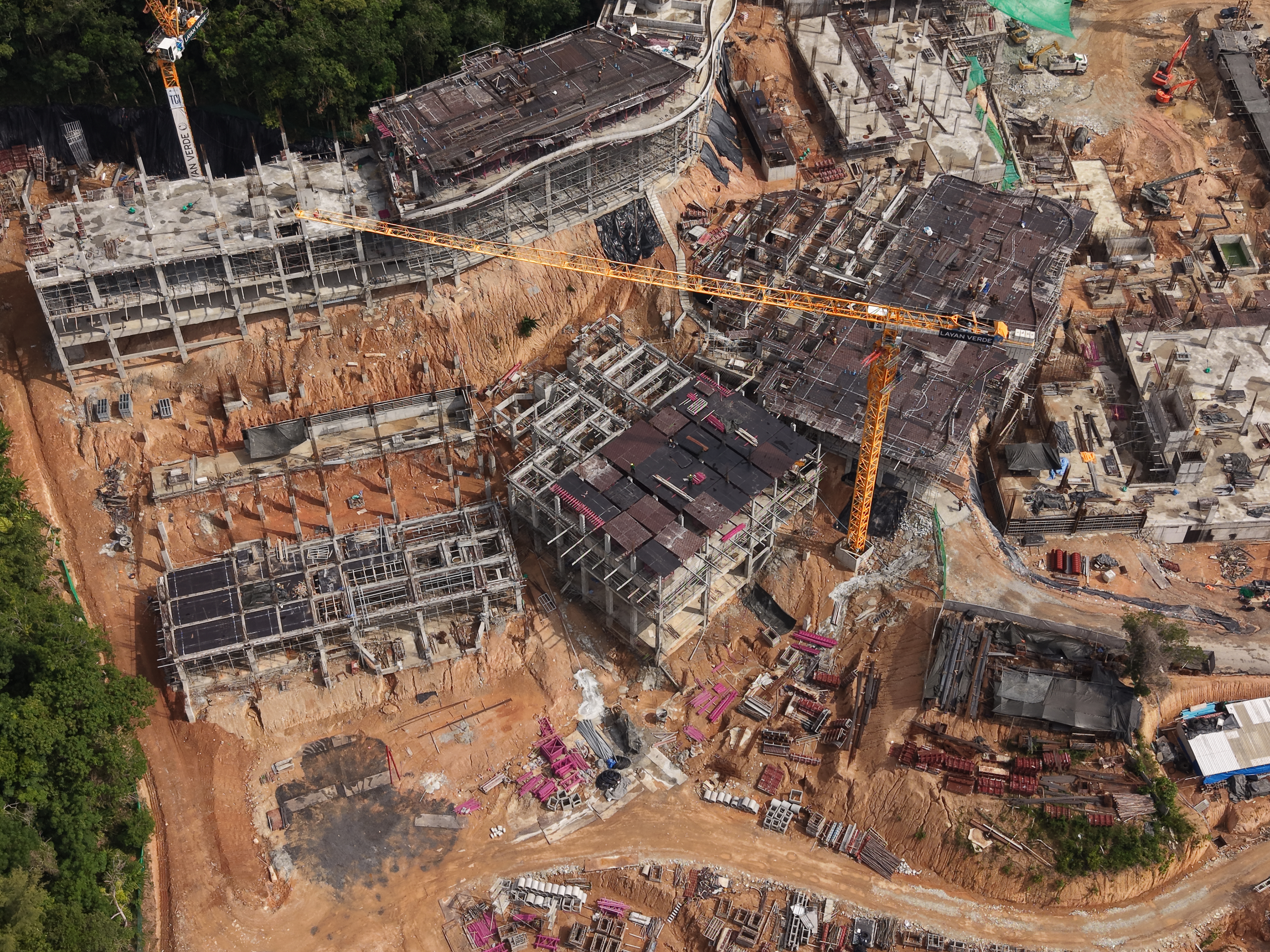

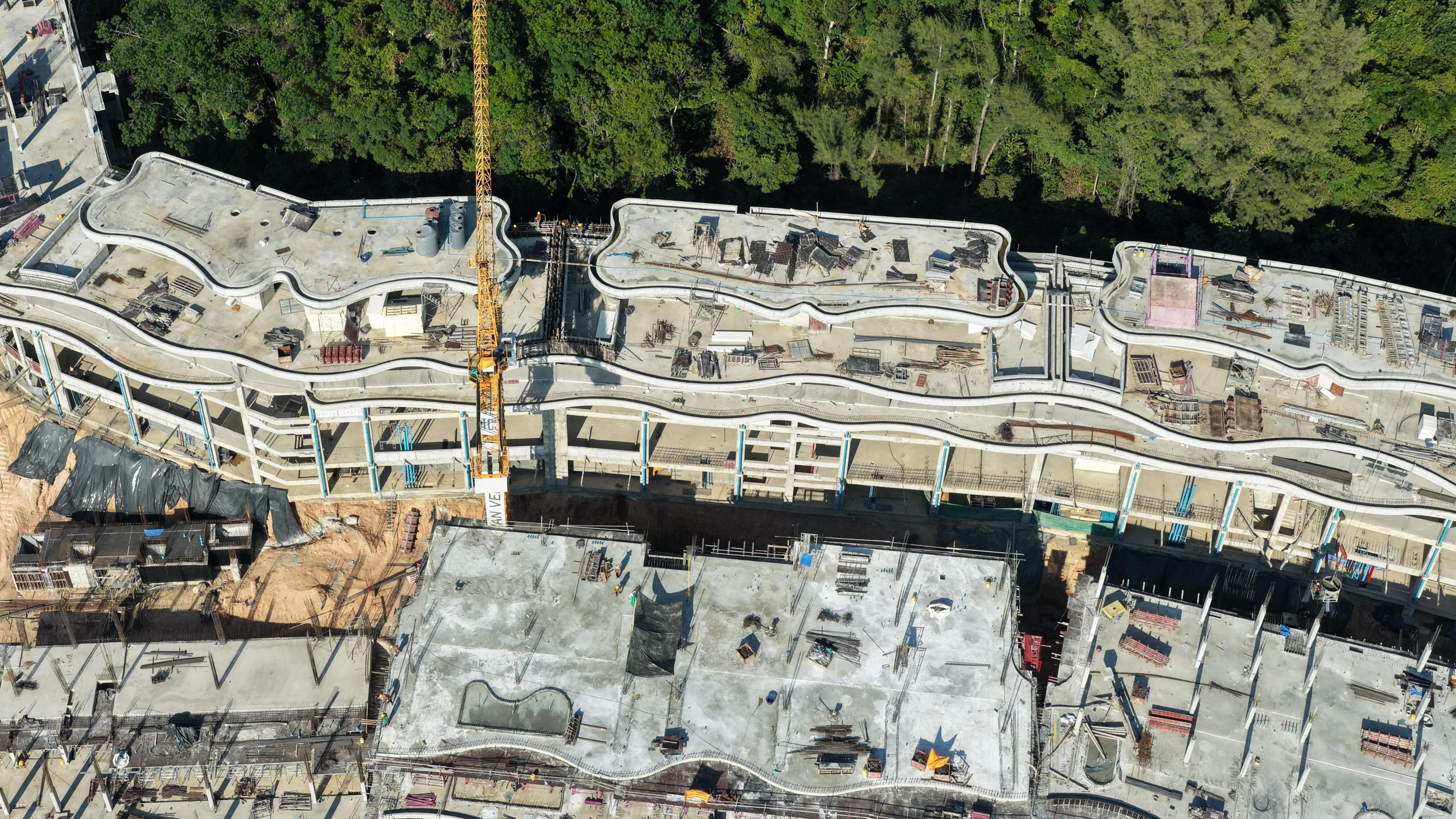

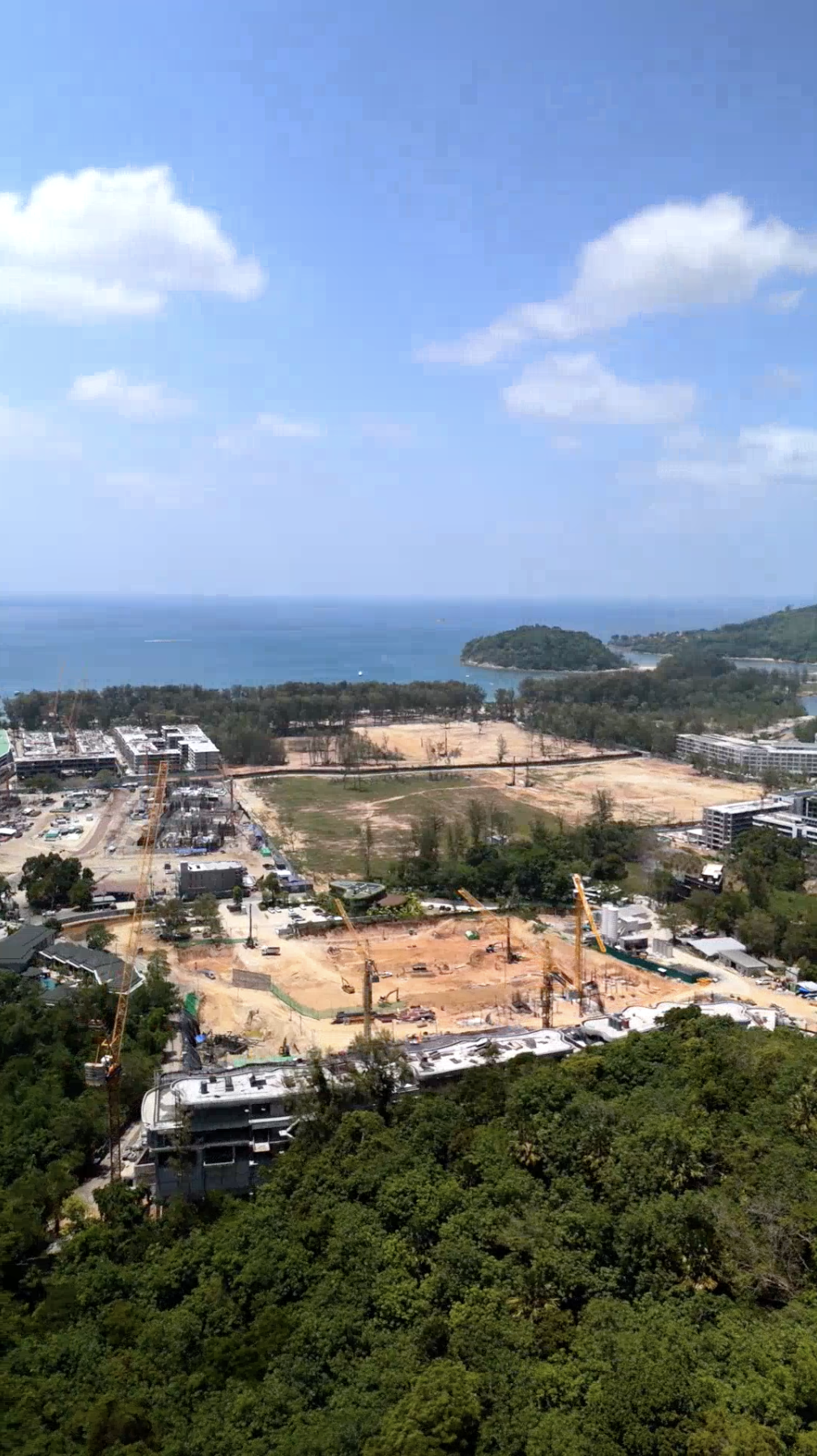

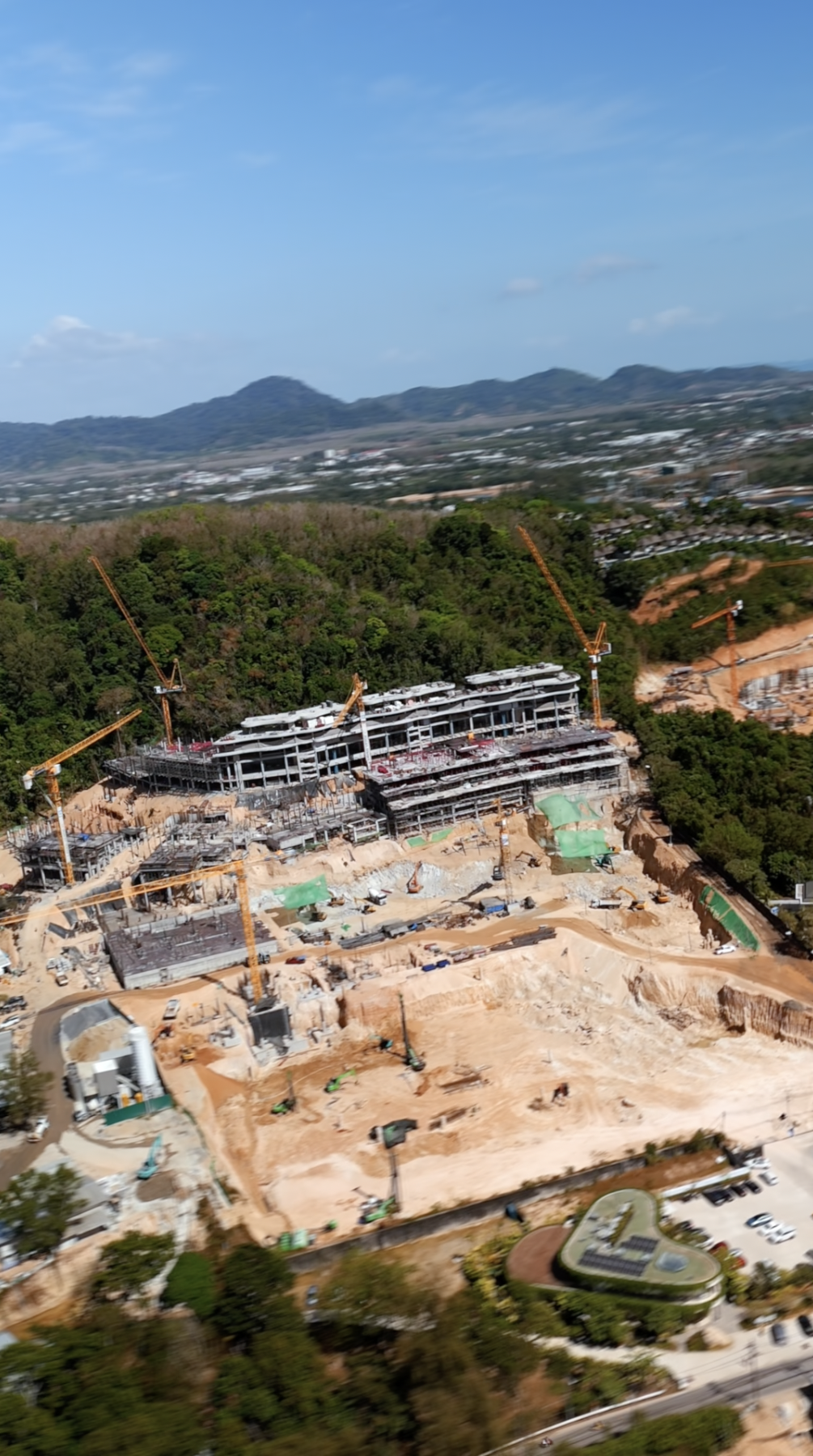

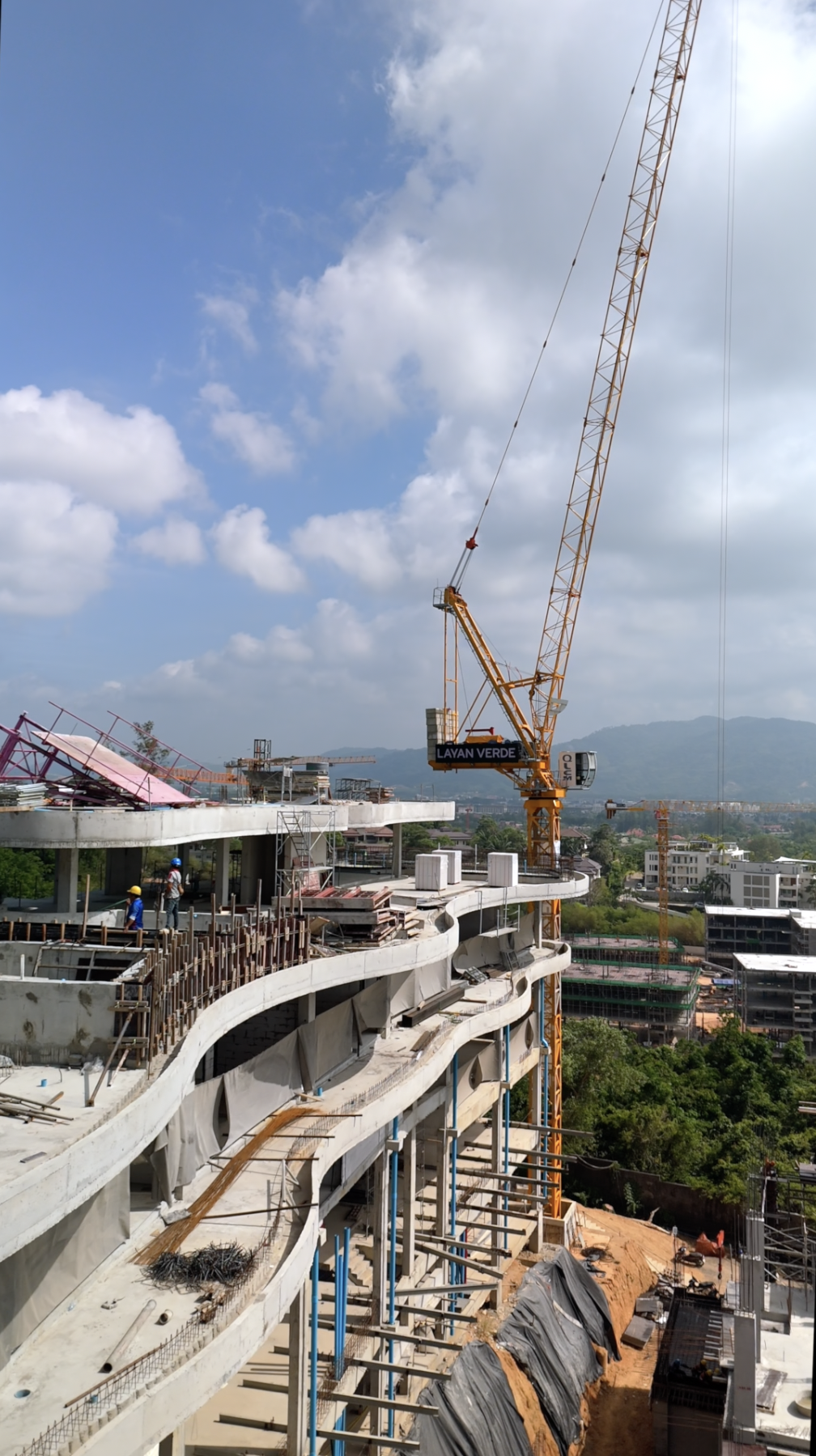

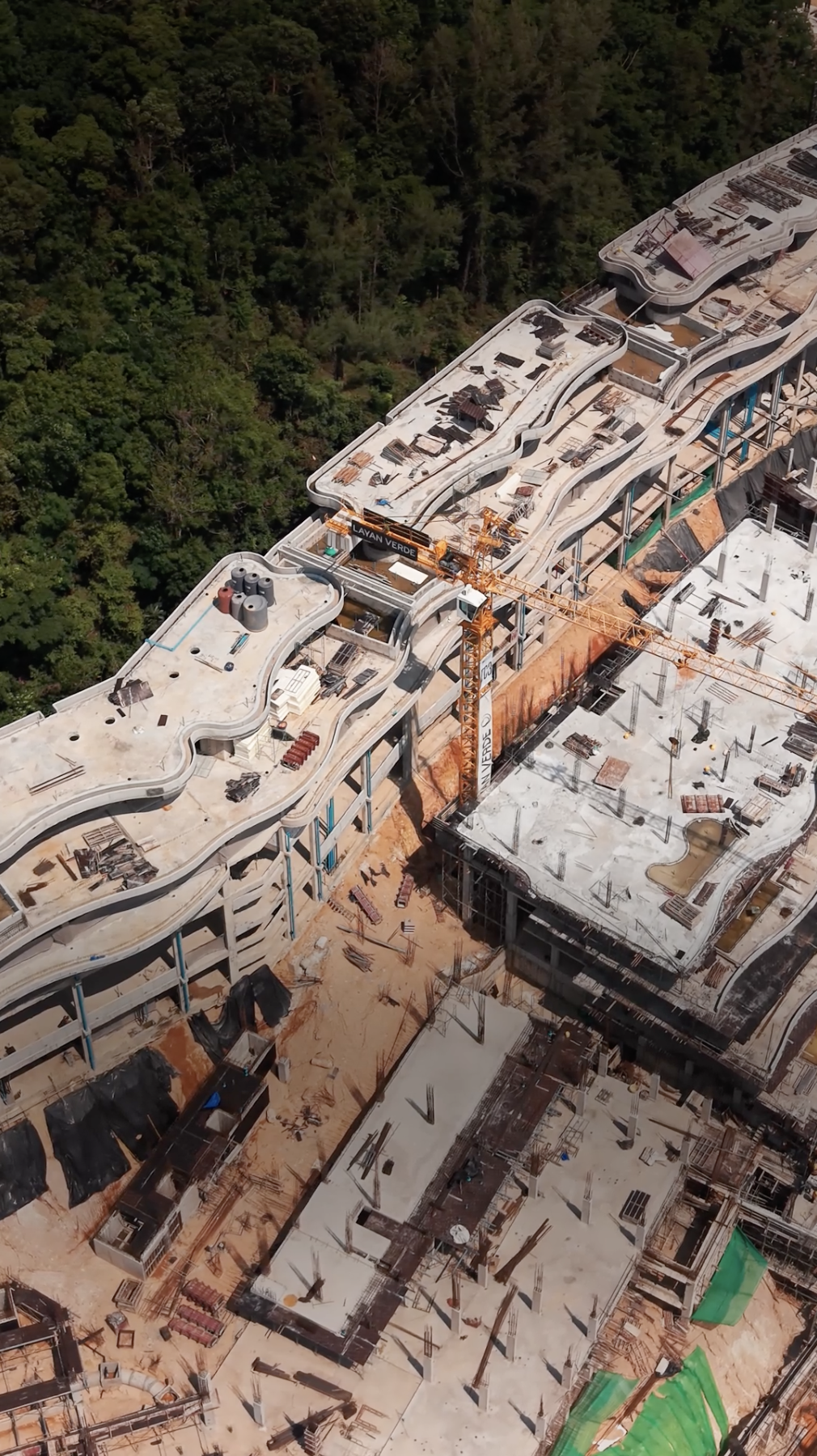

Вывезено 299 270 м³ грунта, пробурено 1 858 свай, залито 10 329 м³ бетона. В здании A5 ведётся кладка стен на 3-м и 4-м этажах, продолжается монтаж MEP с 1-го по 5-й этаж. В A2.1 возводят вертикальные конструкции 3-го этажа, в A2.2 установлена постнапряжённая арматура для плиты 4-го этажа, бетонирование (130 м³) запланировано на завтра. В A3 продолжается возведение вертикальных конструкций. В A4 (зона 2) завершено бетонирование плиты 3-го этажа (100 м³). В BM2 (зона 1) монтируют строительные леса для следующего этажа. В B8 ведутся фундаментные работы. На втором этапе продолжаются земляные работы и вывоз грунта в зонах BM5 и BM4.
Подробнее

20 января 2026
Вывезено 286 780 м³ грунта, пробурено 1 835 свай, залито 9 746 м³ бетона. В здании A5 продолжается устройство кашпо и бассейна на 5-м этаже, кладка стен на 3-м и 4-м этажах, монтаж MEP с 1-го по 5-й этаж. В A2.1 армируют плиту 3-го этажа, в A2.2 — плиту 4-го этажа. В A3 и BM2 (зона 1) возводят вертикальные конструкции. В A4 ведутся работы по вертикальным конструкциям 2-го этажа в зоне 2 и фундаментные работы в зоне 1. В B8 продолжаются фундаментные работы. На втором этапе ведутся земляные работы и вывоз грунта в зонах BM5 и BM4, бурятся сваи под здание BM5.
Подробнее

3 января 2026
В здании A5 на 5-м этаже устраивают плантер-боксы и бассейны, на 2-м и 3-м этажах продолжается кладка стен. В A2.1 завершено бетонирование плиты 2-го этажа, в A2.2 заливают плиту 3-го этажа. В A3 ведутся работы по балкам и плите перекрытия 2-го этажа. В A4 монтируют опалубку для плиты 2-го этажа и возводят колонны. В B8 завершена установка дополнительных свай, ведутся фундаментные работы.
Подробнее

22 декабря 2025
В здании A5 продолжаются прокладка труб и устройство бассейна на 5-м этаже, в зоне 3 ведётся кладка стен на 3-м этаже. В A2.1 залита плита 1-го этажа, продолжается армирование и установка гильз для плиты 2-го этажа. В A2.2 частично залита плита 2-го этажа, монтируют опалубку для 3-го этажа и возводят вертикальные конструкции 1-го этажа. В A3 продолжаются работы по фундаментам, балкам и плитам. В A4 частично залита плита 1-го этажа, на другой части ведутся фундаментные работы. В BM2 сегодня залито 650 м³ бетона для плиты 1-го этажа, выемка твёрдых пород приостановлена. На Chockchai ведутся планировочные работы для подготовки буровых площадок BM5 и BM4. В B8 продолжаются фундаментные работы. На втором этапе активно ведутся земляные работы.
Подробнее

1 декабря 2025
В здании А5 В (зоны 1, 2 и 3) залита кровельная плита, продолжается установка и тестирование пассажирского лифта. В зданиях А2.1, А2.2 ведутся работы по устройству перекрытий 1-го этажа. В зданиях А3.1 и А4 продолжаются фундаментные работы. В здании B9 идут активные работы по установке свай.
Подробнее

3 ноября 2025
В здании A5 на всех трёх зонах продолжают установку арматуры колонн и монтаж опалубки для плиты 5-го этажа. В зданиях A2.1 и A2.2 завершаются работы по фундаментам и резервуарам, выполняется гидроизоляция. В A3.1 продолжается устройство фундаментов и балок, а в A4 начаты фундаментные работы. В зоне BM2 ведётся выемка твёрдых пород на трёх участках. На второй фазе продолжается бурение свай под здания B8–B9, а вдоль дороги устанавливают коробчатый дренаж. На данный момент вывезено 237 860 м³ грунта, пробурено 1 667 свай и залито 5 162 м³ бетона.
Подробнее

24 октября 2025
В здании A5 на всех трёх зонах продолжается установка арматуры колонн и монтаж опалубки для плиты 5 этажа. В зданиях A2.1 и A2.2 работы по фундаментам и резервуарам близятся к завершению, продолжается гидроизоляция. В A3.1 продолжают устройство фундаментов и балок, а в A4 начаты фундаментные работы. В зоне BM2 ведётся выемка твёрдых пород на участках 1, 2 и 3. Продолжаются буровые работы второй фазы для зданий B8–B9.Проводится установка коробчатого дренажа, а на южной сервитутной дороге ведутся строительные работы.
Подробнее

8 октября 2025
В здании A5 устанавливают арматуру колонн на крыше, монтируют опалубку и леса под плиту 5 этажа, а также завершили бетонирование 4 этажа. В зданиях A2.1 и A2.2 продолжаются работы по фундаментам, резервуарам и гидроизоляции, в A3.1 – устройство фундамента и балок. Перед территорией проекта начат монтаж коробчатого дренажа вдоль дороги. На второй фазе продолжается бурение свай под здания B8-B9 – одновременно работают две установки. Общий объем залитого бетона – 4 521 м³.
Подробнее

27 сентября 2025
В здании A5 устанавливают арматуру колонн на 4-м этаже, завершают подготовку к заливке плиты 5-го этажа и бетонируют колонны 3-го этажа. В зданиях A2.1/A2.2 идут работы по фундаментам, резервуарам и гидроизоляции, а в A3.1 продолжают устройство фундамента и балок. На данный момент пробурено 1 557 свай и залито 3 881 м³ бетона.
Подробнее

17 сентября 2025
На сегодняшний день объём залитого конструкционного бетона составляет 3 704 м³. В здании A5 произведена заливка плиты перекрытия 4 этажа в зоне 1, ведутся работы по монтажу строительных лесов для перекрытия 5-го этажа зоны 2, продолжается устройство колонн 3-го этажа зоны 3. Продолжаются работы по фундаментам и конструкциям резервуаров для воды как для здания A2.1, так и для здания A2.2. Фундаментные работы продолжаются в здании A3.1. Установка свай здания B8 завершена на 54%.
Подробнее

30 августа 2025
На сегодняшний день объём залитого конструкционного бетона составляет 3402 м³. В здании A5 продолжается установка колонн в зоне 1 и 2, в зоне 3 продолжается установка опалубки и армирование. Работы по фундаментам и конструкциям водных резервуаров ведутся параллельно на зданиях A2.1 и A2.2. В здании A3.1 приступили к работам по заливке фундамента и балок. Продолжается бурение и установка свай здания B8.
Подробнее

21 августа 2025
На прошлой неделе была залита первая свая фазы 2, а уже на этой неделе продолжается бурение и установка новых свай здания B8. В здании A5 залит бетон на 4-м этаже в зоне 2, в зоне 3 в процессе устройство опалубки для 3-го этажа. Работы по фундаментам и конструкциям водных резервуаров ведутся параллельно на зданиях A2.1 и A2.2. В A3.1 продолжается обрезка свай и устройство фундамента. Продолжается устройство общественного дренажа. Всего залито бетона: 3 051 м³.
Подробнее

30 июля 2025
На сегодняшний день объём залитого конструкционного бетона составляет 2 716 м³. В здании A5 продолжается установка колонн второго этажа в зоне 1, завершена заливка бетона третьего этажа в зоне 2, а в зоне 3 монтируется плита перекрытия второго этажа под систему последующего натяжения. Работы по фундаментам и конструкциям водных резервуаров ведутся параллельно на зданиях A2.1 и A2.2. В A3.1 продолжается обрезка свай и устройство фундамента. В зоне BM2 начаты буровые работы.
Подробнее

17 июля 2025
К настоящему моменту мы вывезли впечатляющие 188 620 м³ грунта и залили 2 226 м³ бетона. Значительный прогресс достигнут по зданию A5: в зоне 1 продолжается установка опалубки и армирования для 2-го этажа; в зоне 2 ведутся работы по установке опалубки для 3-го этажа; в зоне 3 залита бетонная плита 1-го этажа, начата установка колонн. Продолжаются работы по фундаментам и конструкциям резервуаров для воды как для здания A2.1, так и для здания A2.2. В здании A3.1 ведутся работы по обрезке свай и устройству фундамента. Продолжается выемка грунта у зданий BM1, BM2.
Подробнее

30 июня 2025
В здании A5 в зоне 2 завершена заливка 1 и 2 этажей. В здании A2 продолжаются фундаментные работы. Продолжается обрезка оголовков свай и подготовка подбетонки перед заливкой ростверков в здании A3.1. Всего залито 1 738 м³ фундаментов и конструкций каркаса зданий первой очереди.Продолжается экскавация — объём вывезенного грунта достиг 177 900 м³.
Подробнее

27 мая 2025
На площадке Layan Verde продолжаются активные строительные работы. Уже вывезено 159 430 м³ грунта, установлено 1 440 свай. В здания A5 и A2 залито 534 и 228 м³ бетона соответственно. Завершена установка дренажных насосов — участок подготовлен к сезону дождей. Проект развивается в соответствии с графиком.
Подробнее

6 апреля 2025
В марте мы завершили вывоз 124 780 м³ грунта и установили 1 282 сваи. Чтобы защитить строительную площадку в сезон дождей, смонтирована временная дренажная система. Для бесперебойного снабжения объекта электроэнергией подключены временные трансформаторы. Подрядчик конструктивных работ Westcon уже приступил к строительству: начаты работы над фундаментом здания A5, установлен башенный кран ТС4 и выполнена первая заливка ростверка.
Подробнее

20 марта 2025
Установлено 1234 сваи. Продолжаются работы по экскавации грунта, всего вывезено 111 320 м³ грунта. Завершен тендер на конструктивные работы для проекта Layan Verde. Победителем стала компания Westcon – надежный подрядчик с успешным опытом реализации крупных проектов на Пхукете.
Подробнее

3 марта 2025
Подводим итоги февраля 2025. На площадке ведутся активные строительные работы: 87 510 м³ грунта уже вывезено, 1 080 свай установлено. Работы по установке свай здания A5 завершены на 100%, а здания A4 – на 91%. Также мы получили официальное разрешение на строительство всех фаз.
Подробнее

3 февраля 2025
Выполнили 41% свайных работ, всего установлено 909 свай. Установка свай здания A5 завершена на 100%. Выполнено 20% от общего объема экскавации, вывезено 74 480 м³ грунта. В фазе 1A экскавация грунта завершена на 95%.
Подробнее
17 января 2025
По свайным работам завершено 38% первого этапа. Установка свай здания А5 завершена на 98%. Всего установлено 453 сваи. Выполнено 46% от общего объема по экскавации грунта.
Подробнее

3 декабря 2024
Установлено 50 свай. Проведены устройство временных и постоянных дорог, работы по прокладке дренажа, очистка территории для будущих работ и строительство временных сооружений.
Подробнее

16 ноября 2024
Офис продаж открыл свои двери. Основные строительные работы завершены.
Подробнее

12 ноября 2024
В офисе продаж проходят финальные подготовительные работы. На территории вокруг офиса высажены деревья, проводится тестирование оборудования и подготовка помещений.
Подробнее

6 ноября 2024
Продолжаем работу по обустройству офиса продаж. Проводится обустройство открытой террасы: устанавливаем деревянные покрытия, проводим электрику.
Подробнее

30 октября 2024
Ведутся финальные работы: чистовая отделка, благоустройство прилегающей территории. Проводятся пусконаладочные работы инженерного оборудования.
Подробнее

27 сентября 2024
Продолжаем бурение тестовых свай для второй и третьей очередей
Подробнее

9 июля 2024
Проводим заливку стяжки пола на обоих этажах здания. Продолжаем монтаж внутренних инженерных сетей (вентиляция, кондиционирование, электрические и слаботочные сети), работы по возведению внутренних перегородок.
Подробнее
