27 червня 2025 р.

5 фото

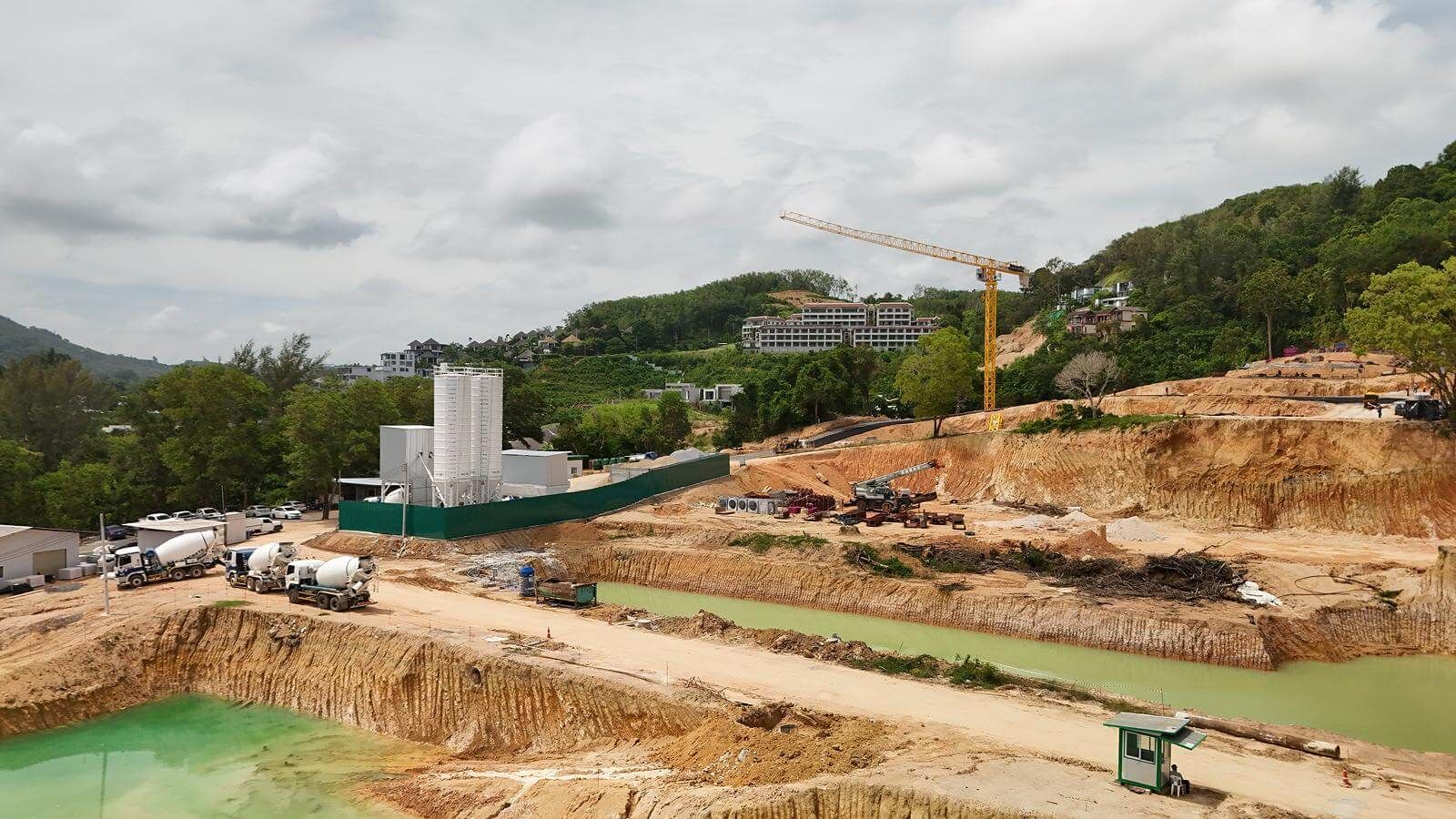

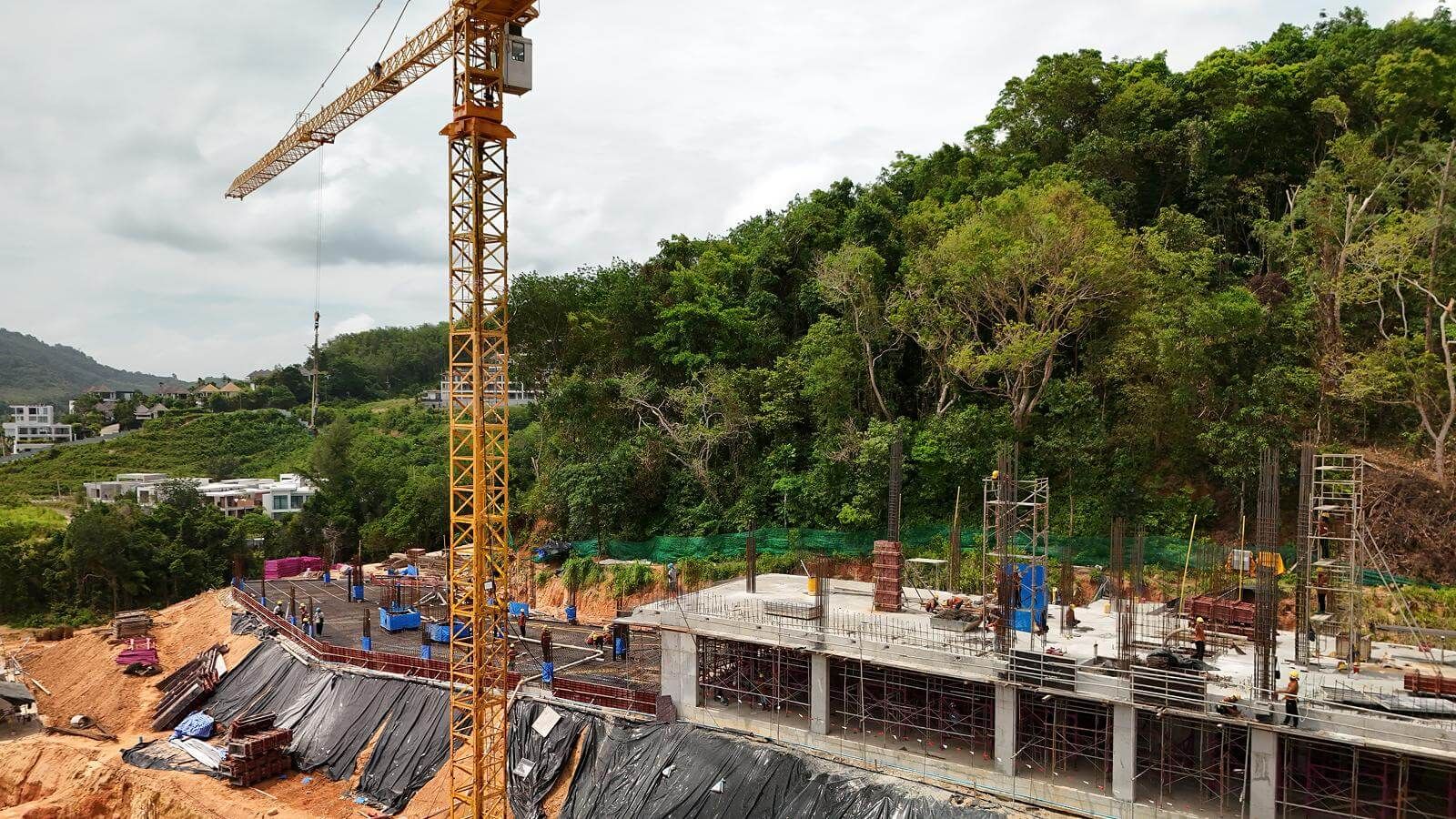

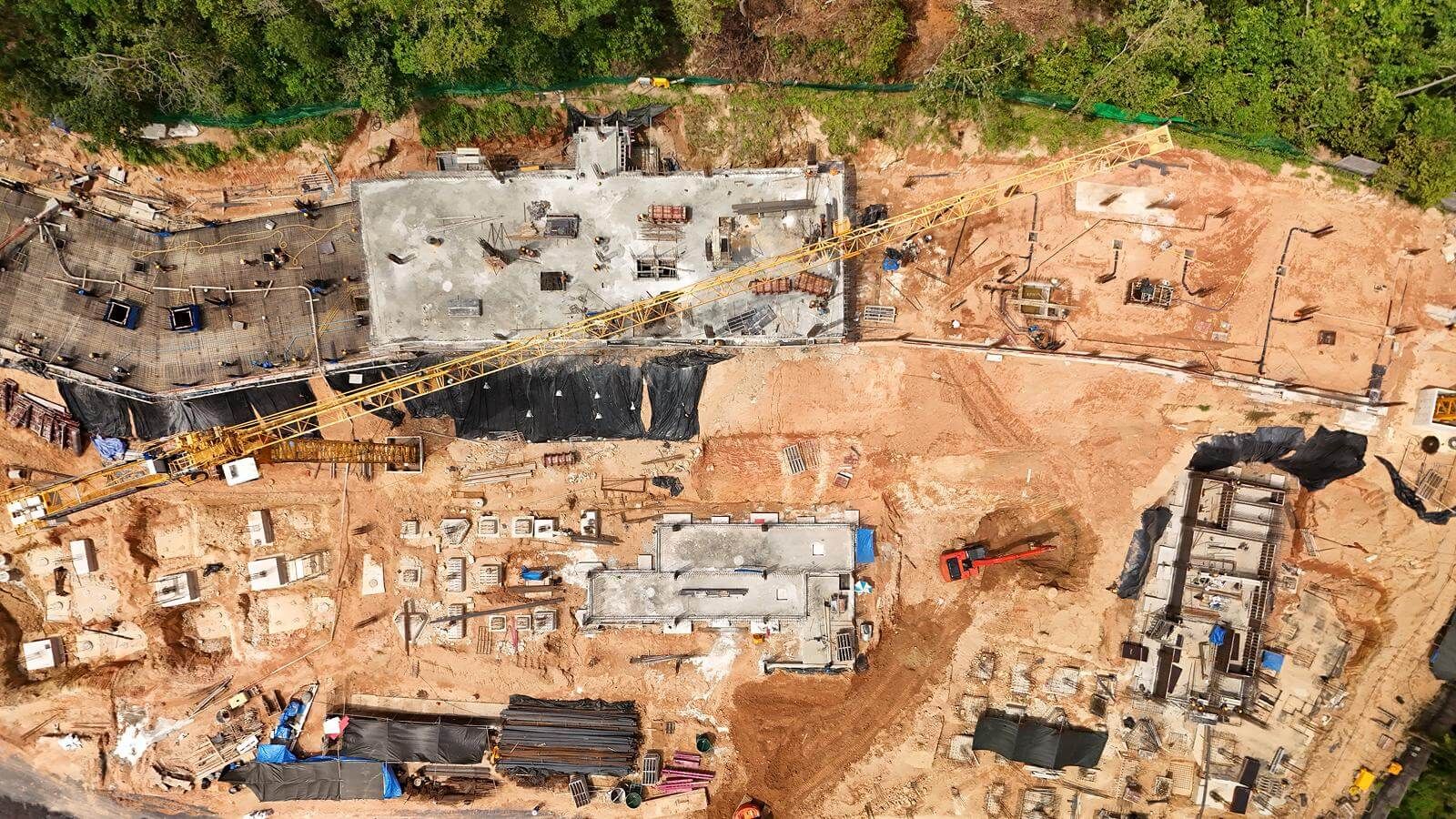

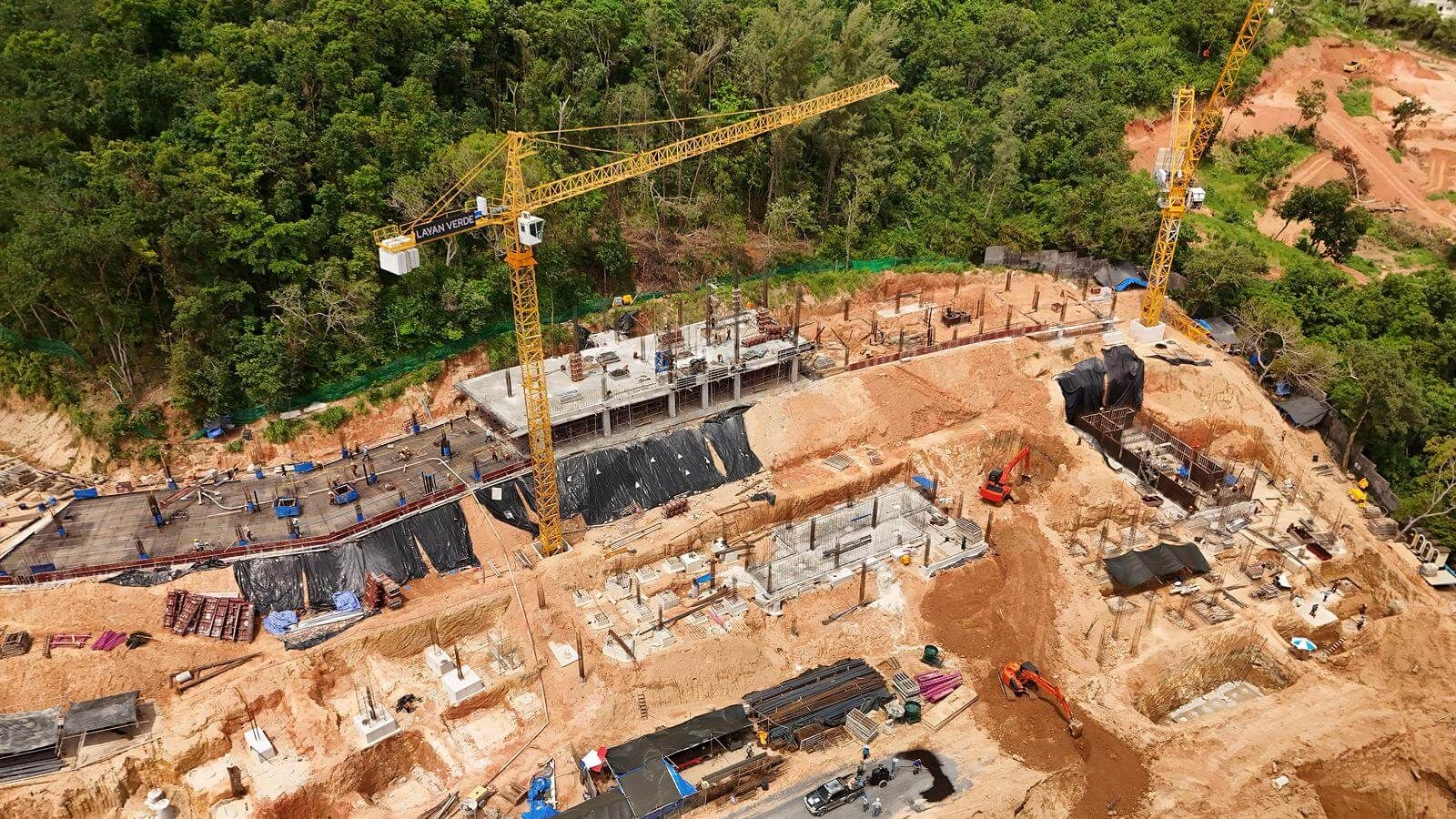

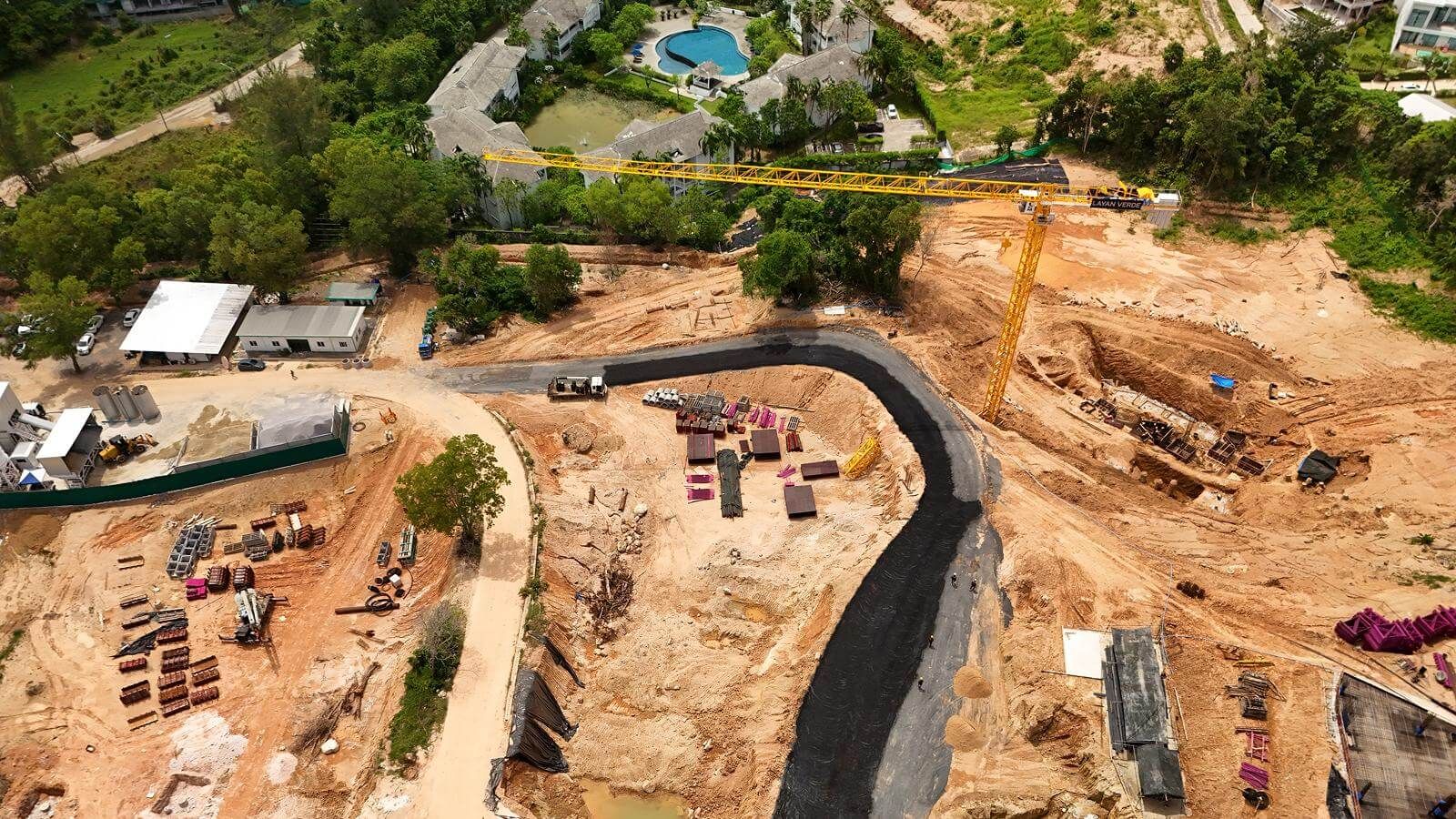

У будівлі A5 виконано заливку плити 2-го поверху в зоні 2, триває заливка плити 1-го поверху в зоні 1. У зоні 3 змонтовано підземну дренажну трубу. Триває заливка фундаментів будівель A2.1 та A2.2. Загалом уже залито 1557 м³ фундаментів і конструкцій каркасу будівель першої черги. Проводиться обрізка оголовків паль і підготовка підбетонки перед заливкою ростверків у будівлі A3.1. Продовжуються екскаваційні роботи для будівель BM1 та A3.1. Усі тимчасові водосховища працюють справно й повністю готові до сезону дощів.
