17 вересня 2025 р.
6 фото

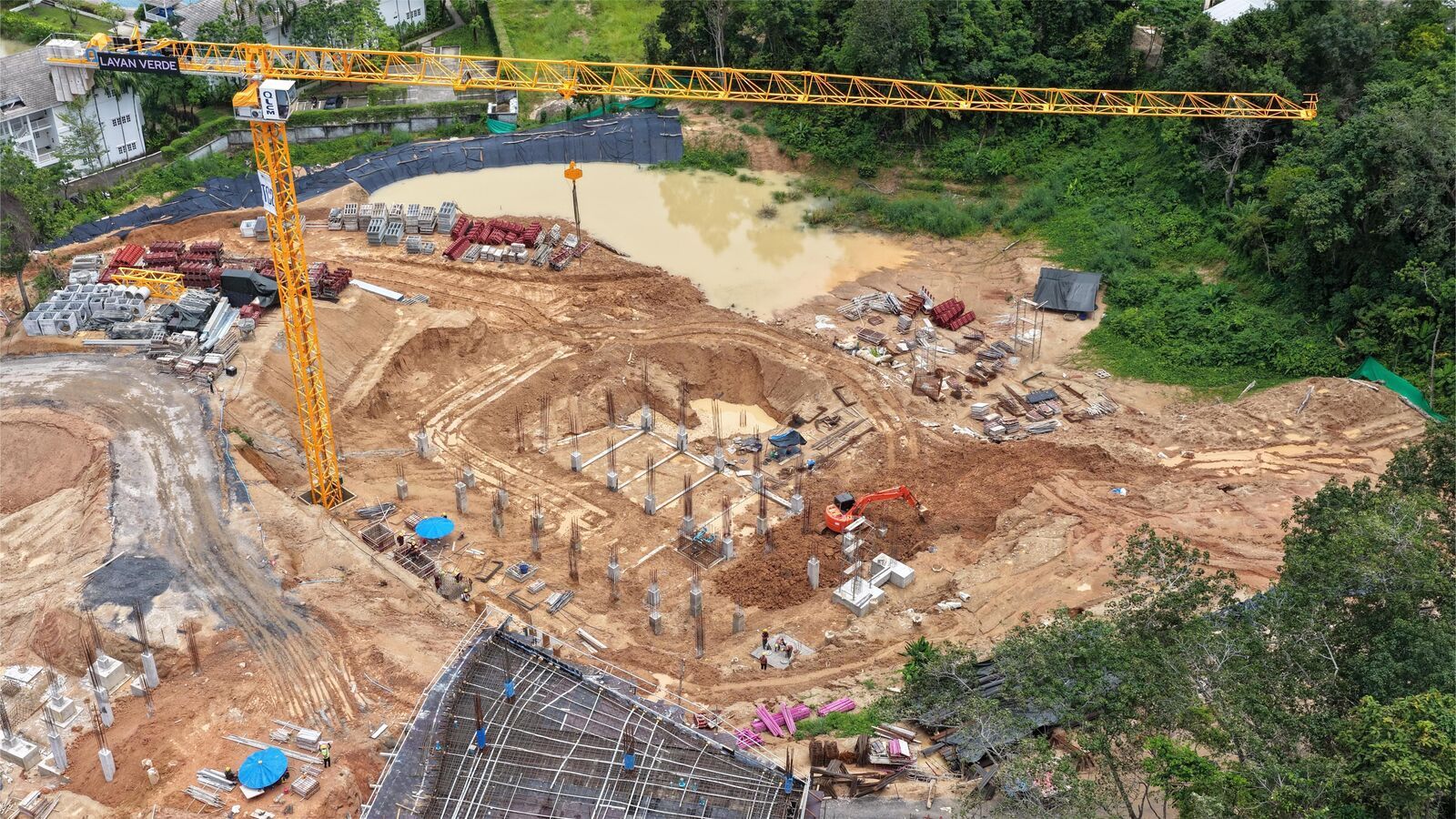

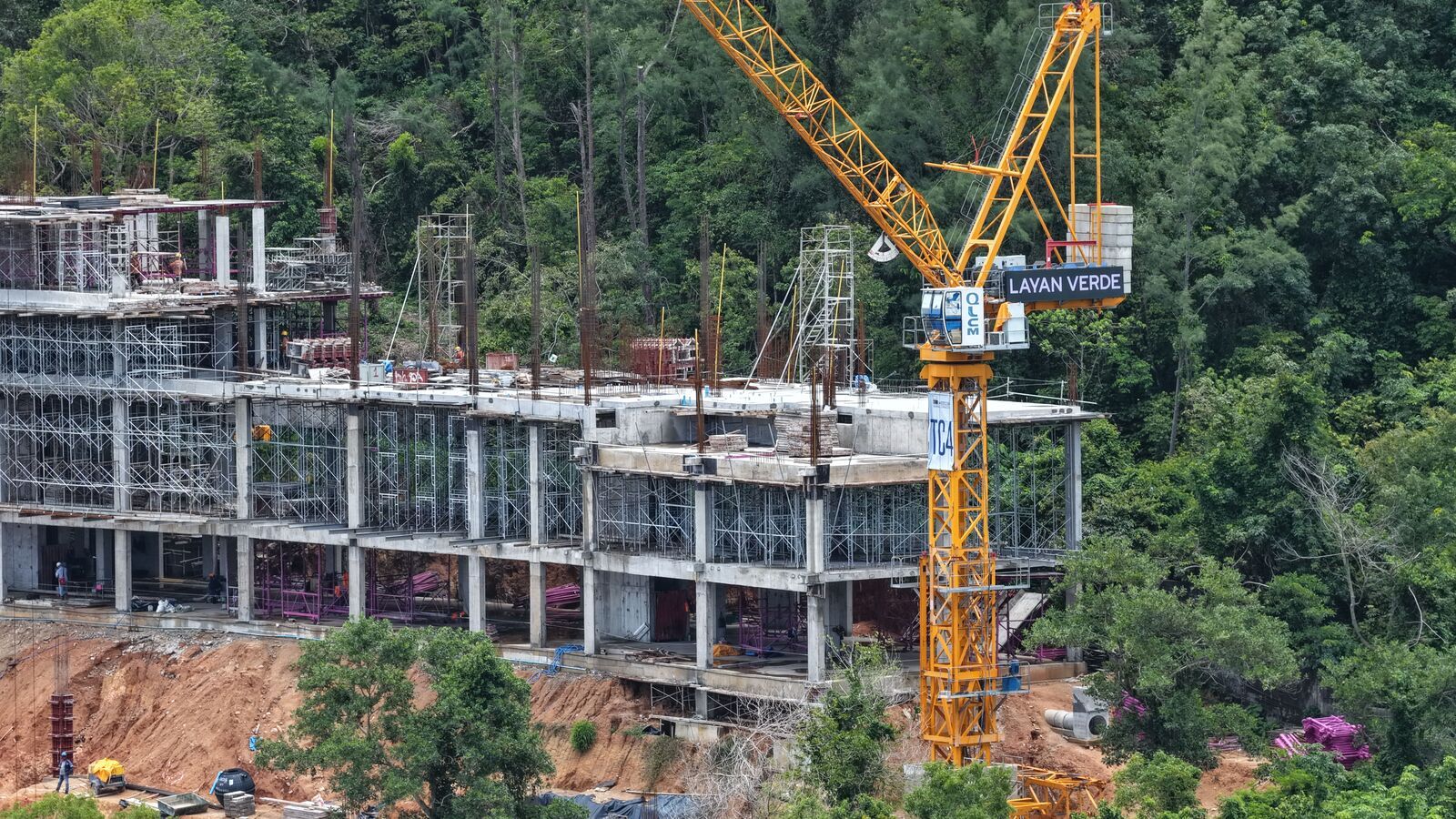

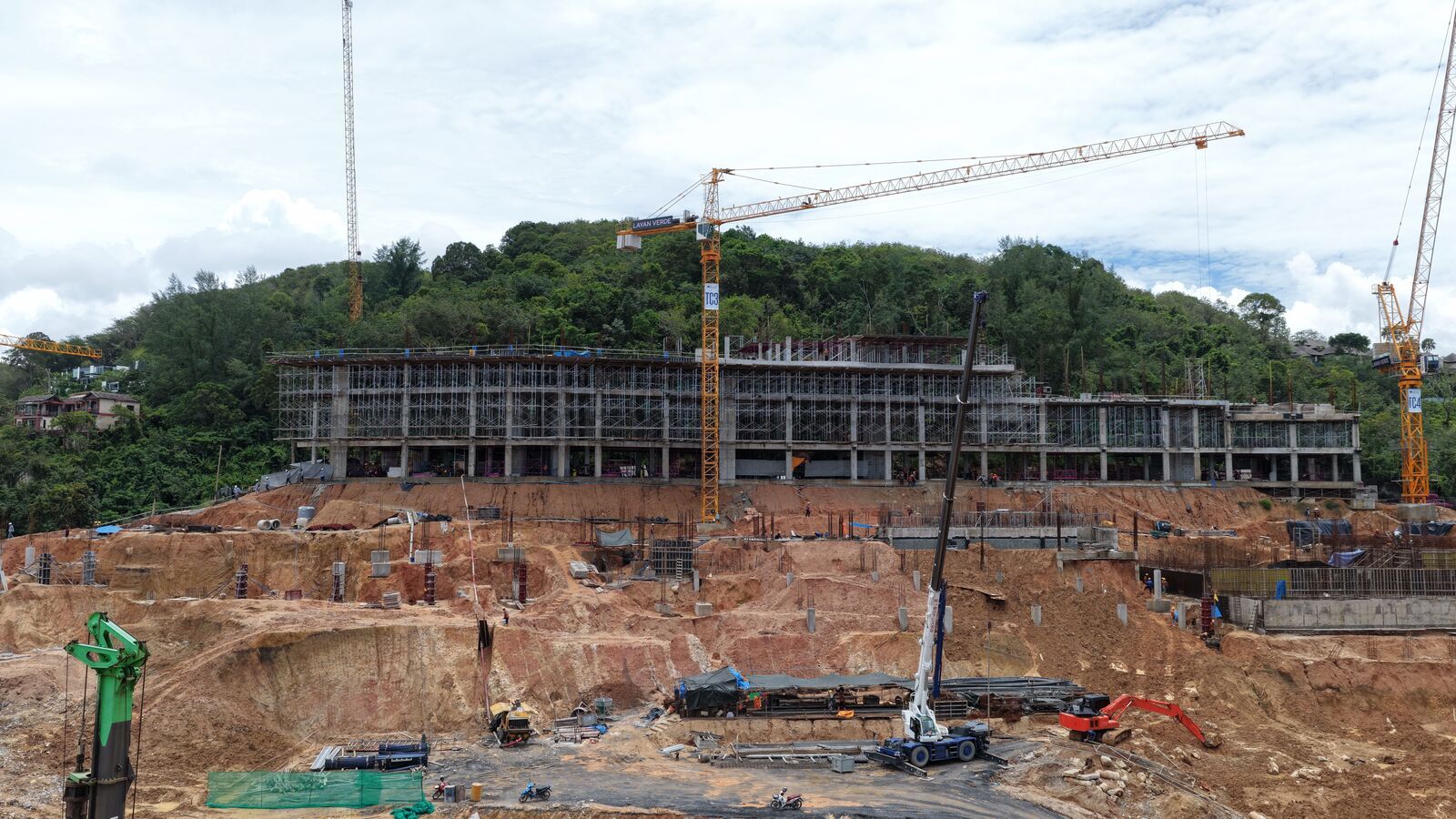

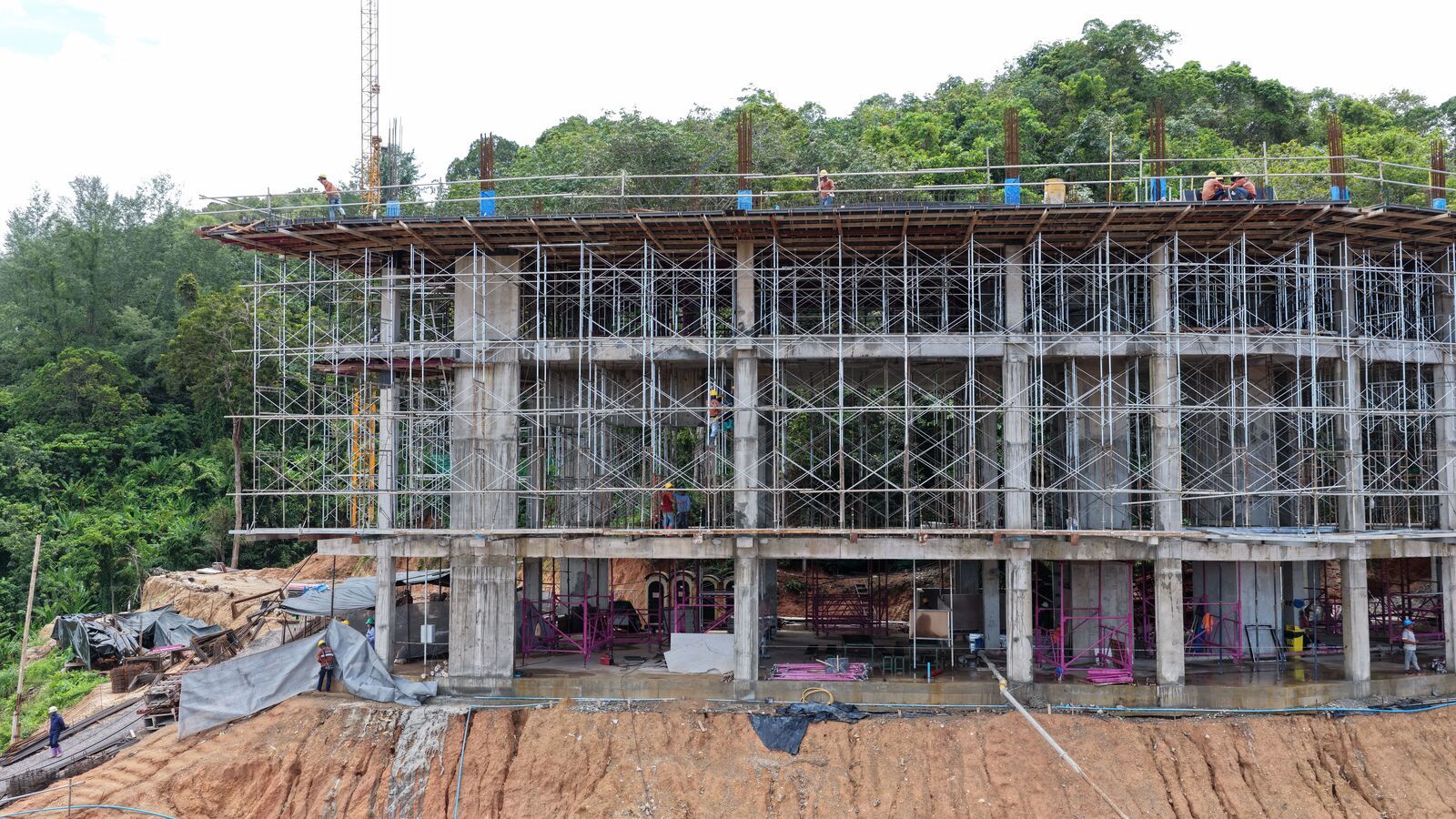

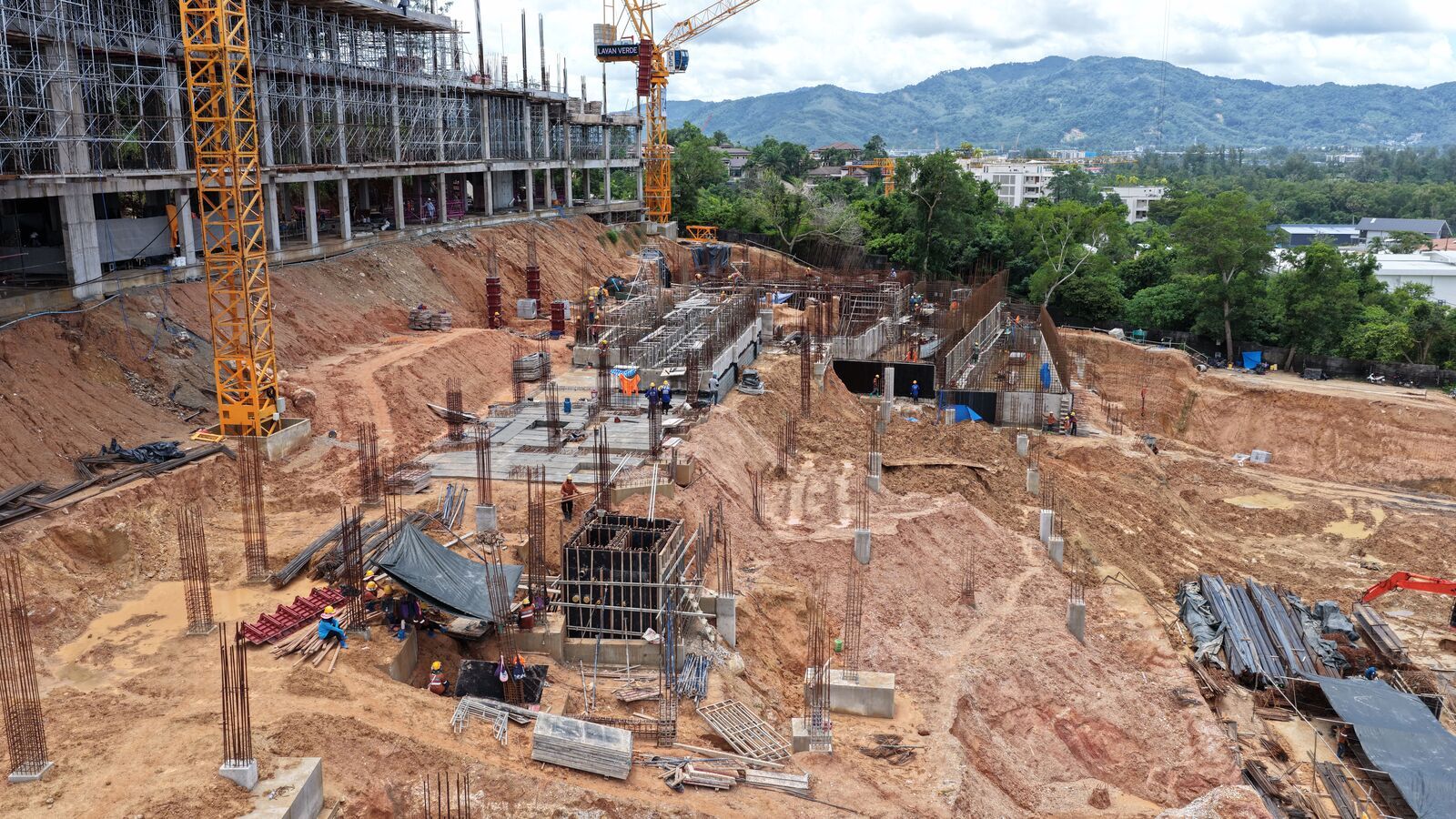

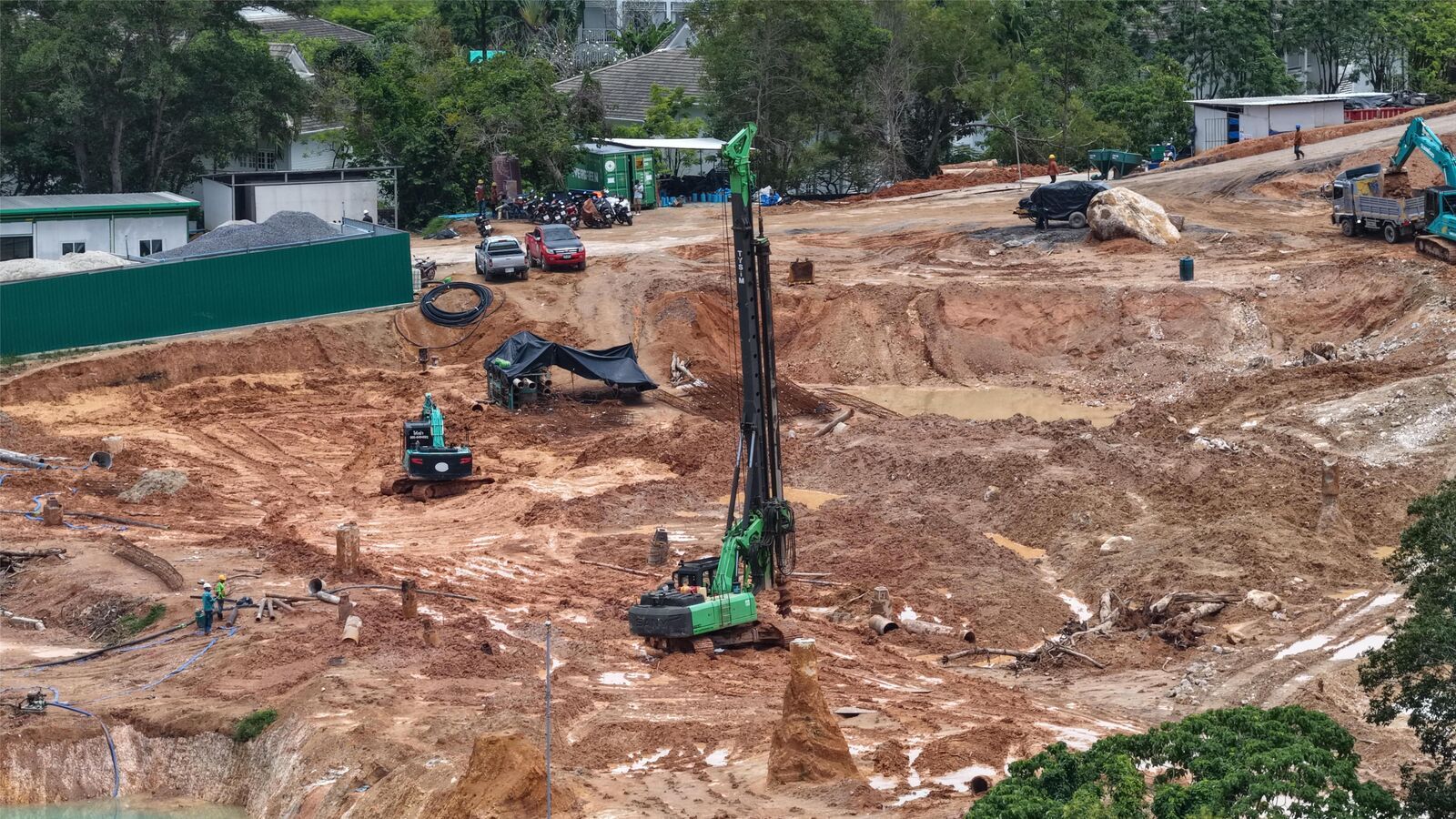

На сьогоднішній день обсяг залитого конструкційного бетону становить 3 704 м³. У будівлі A5 виконано заливку плити перекриття 4-го поверху в зоні 1, тривають роботи з монтажу будівельних риштувань для перекриття 5-го поверху зони 2, продовжується улаштування колон 3-го поверху зони 3. Продовжуються роботи з фундаментами та конструкціями резервуарів для води як у будівлі A2.1, так і в будівлі A2.2. Також фундаментні роботи тривають у будівлі A3.1. Установка паль будівлі B8 завершена на 54%.
