30 липня 2025 р.
7 фото

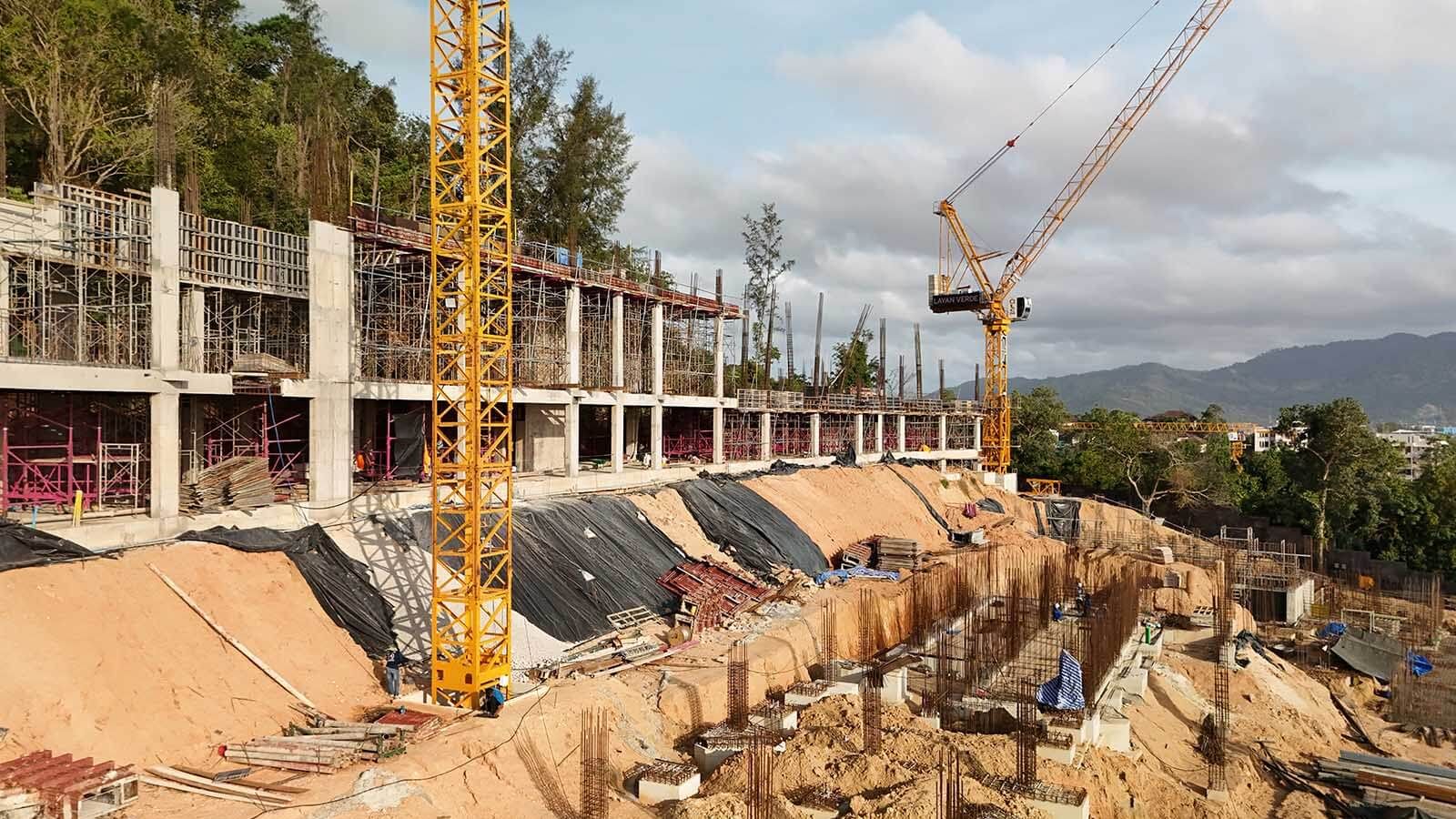

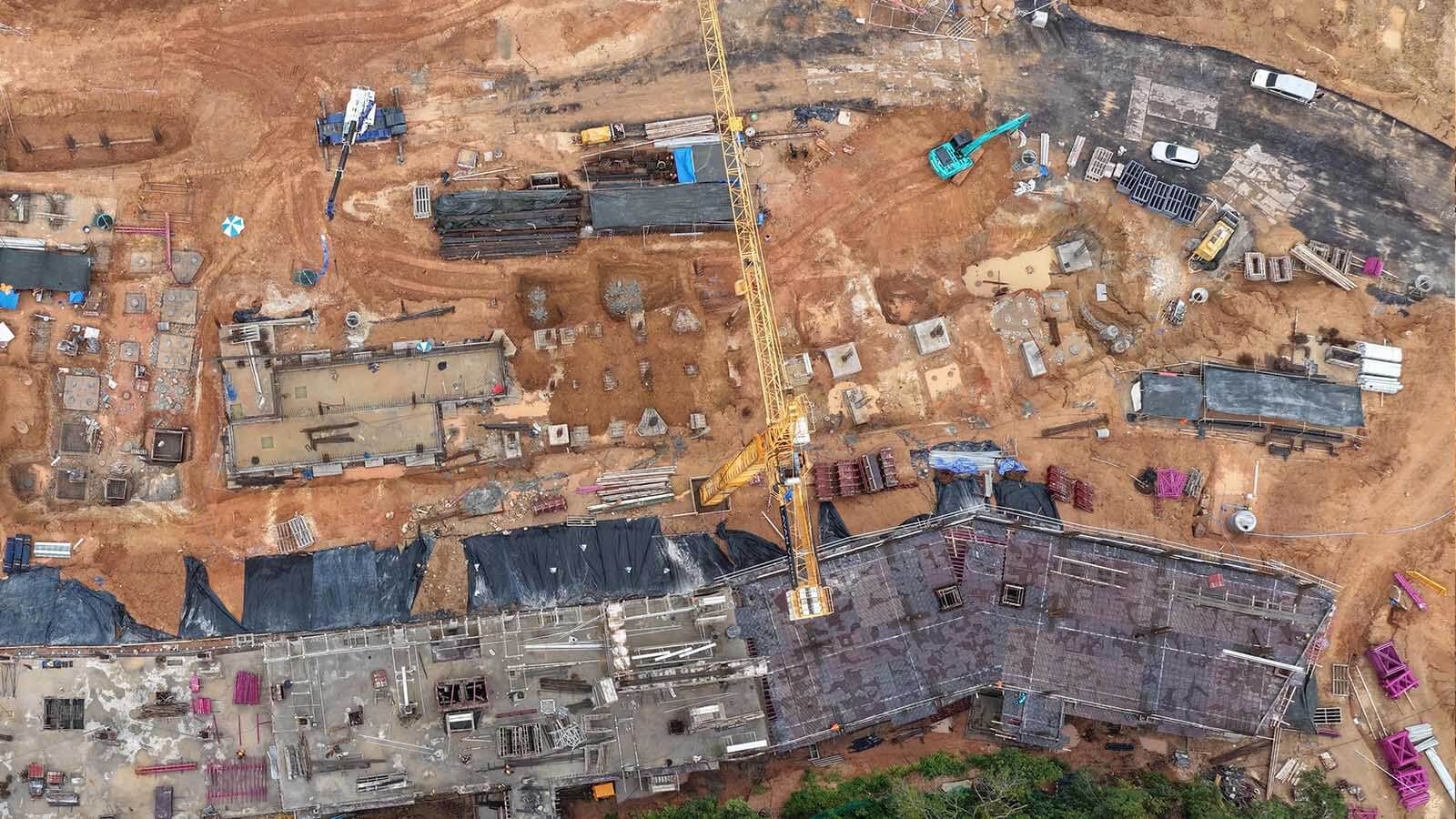

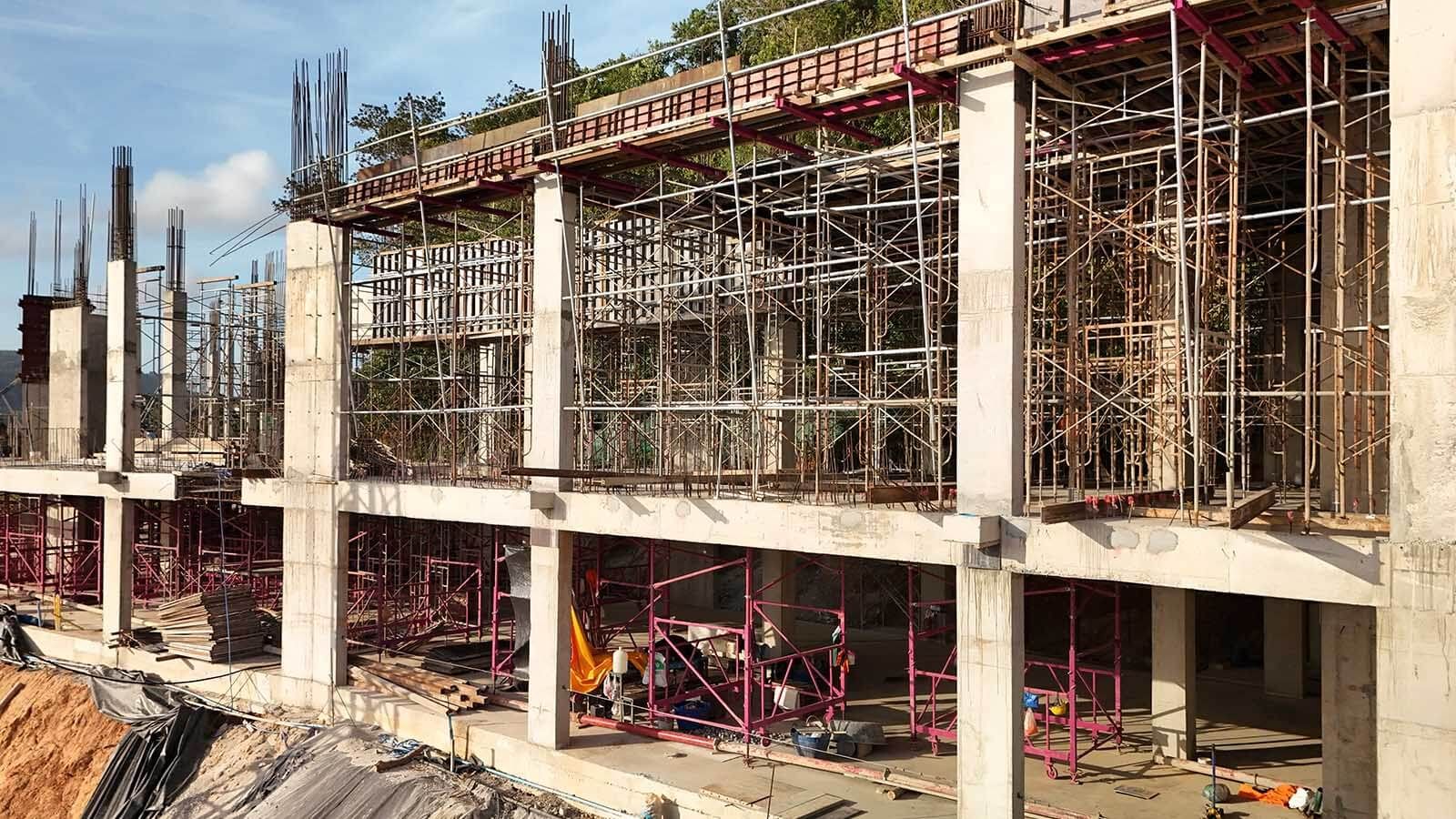

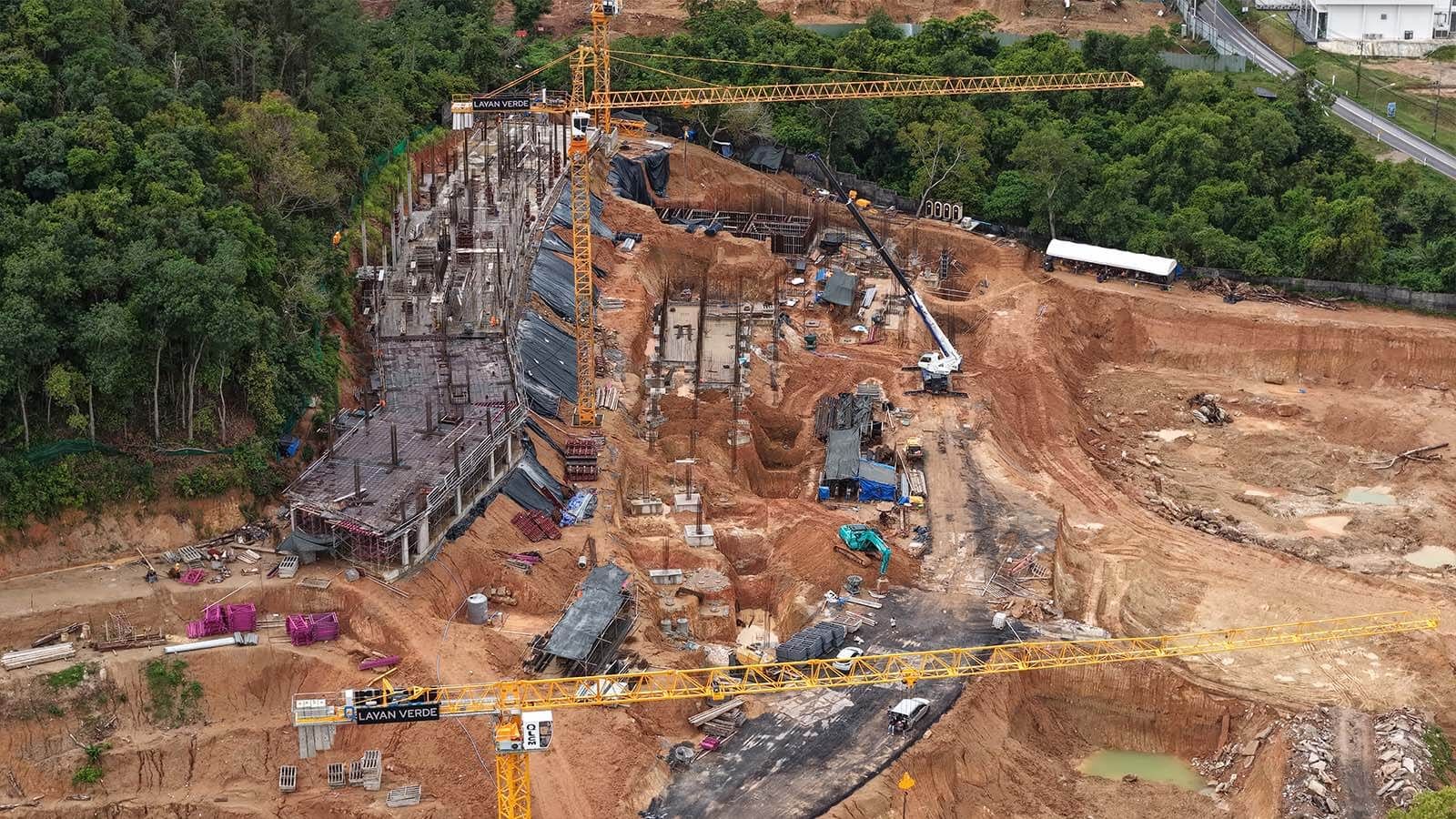

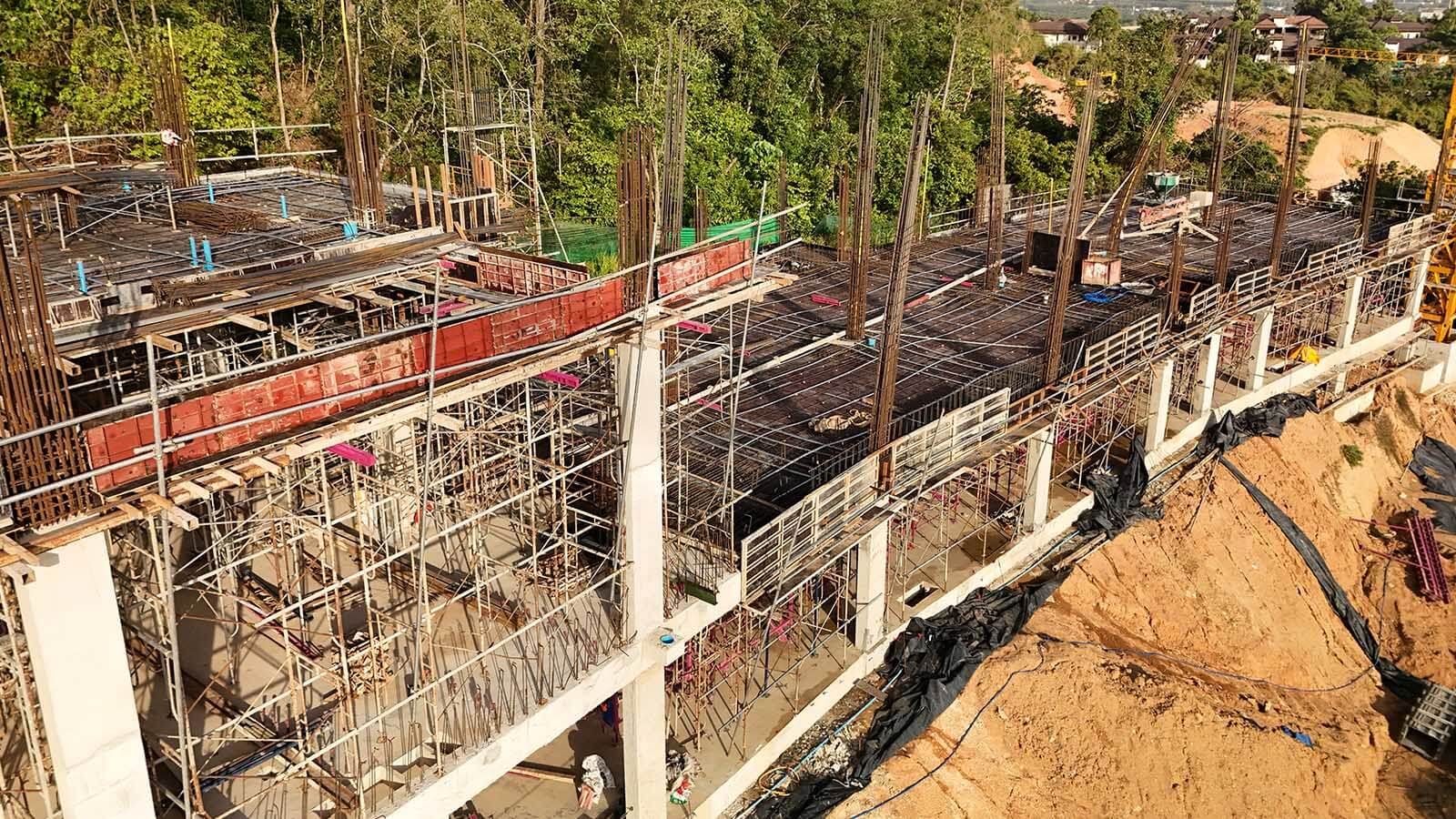

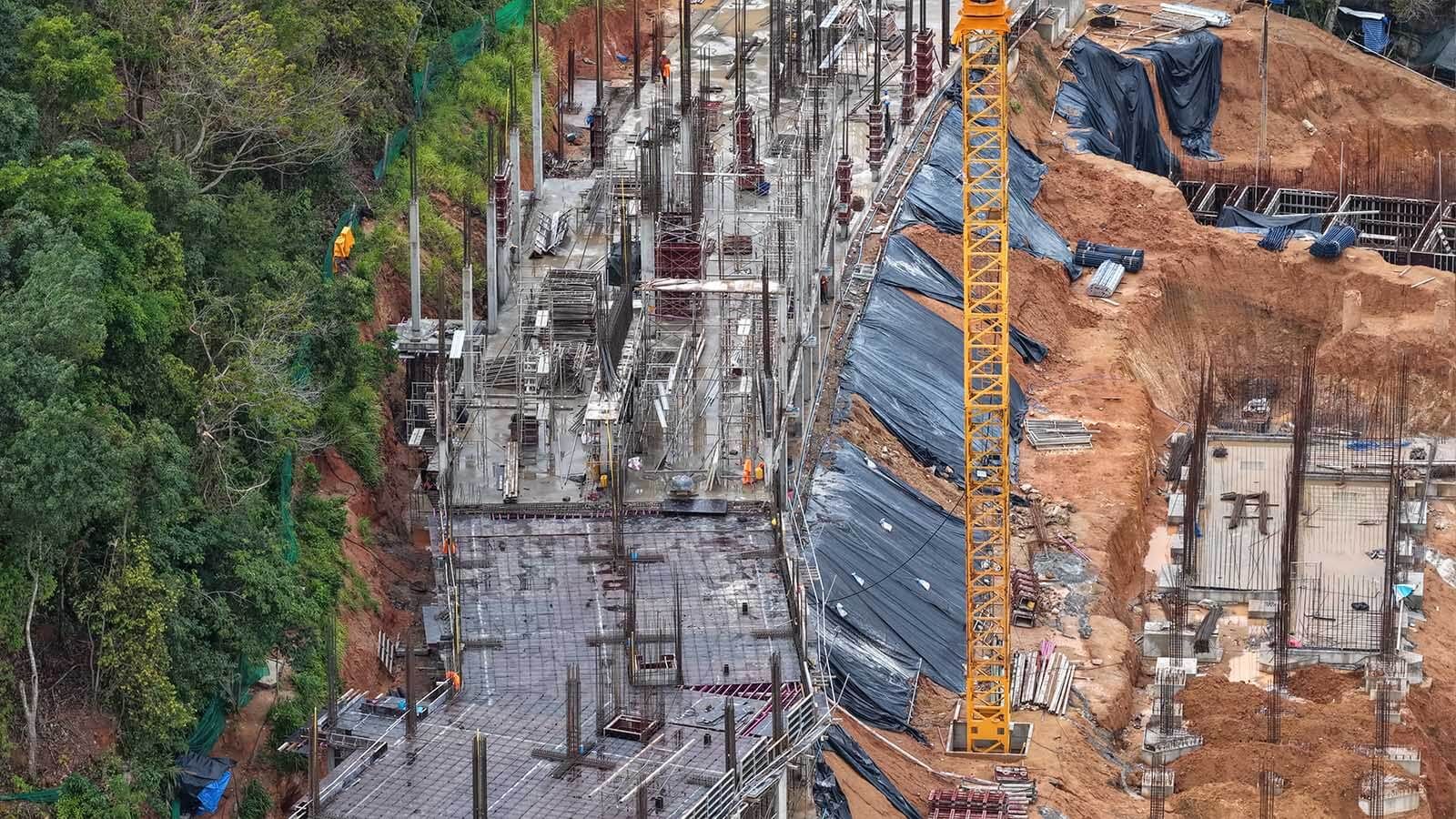

Станом на сьогодні об’єм залитого конструкційного бетону становить 2 716 м³. У будівлі A5 триває встановлення колон другого поверху в зоні 1, завершено бетонування третього поверху в зоні 2, а в зоні 3 монтується плита перекриття другого поверху під систему післянатягу. Роботи над фундаментами та конструкціями водних резервуарів паралельно виконуються для будівель A2.1 та A2.2. У будівлі A3.1 триває обрізання паль і влаштування фундаменту. У зоні BM2 розпочато бурові роботи.
