21 серпня 2025 р.

5 фото

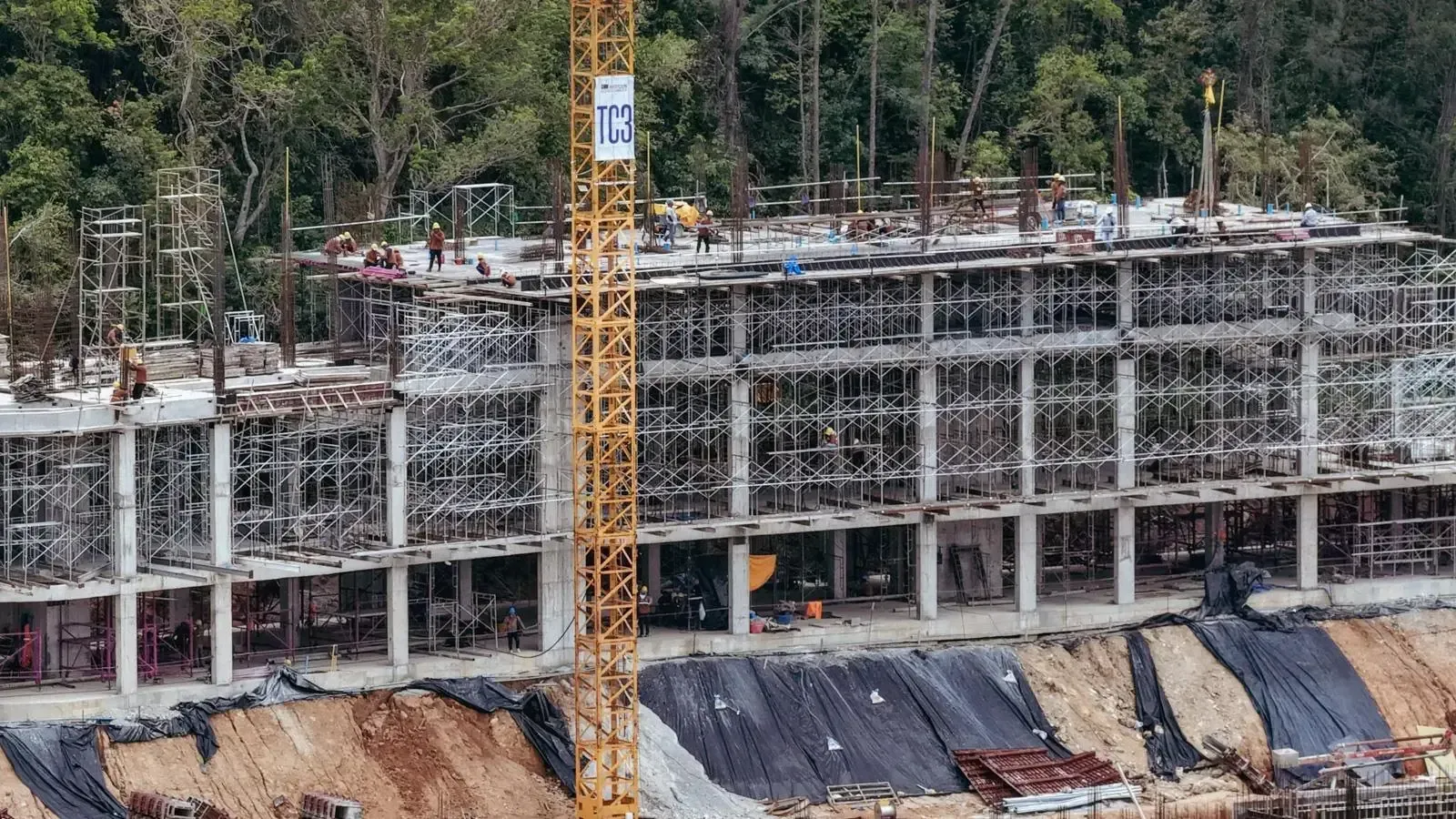

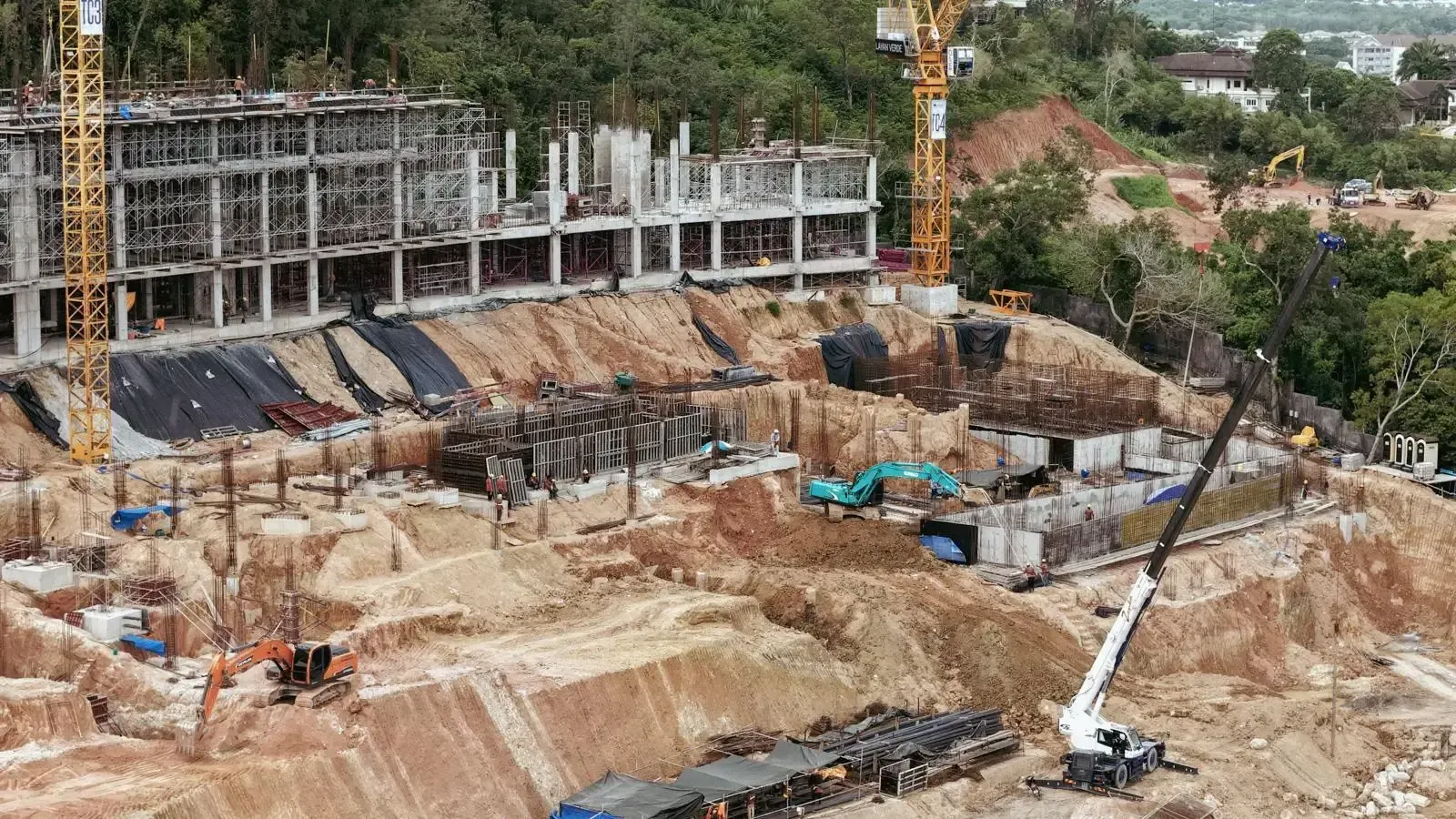

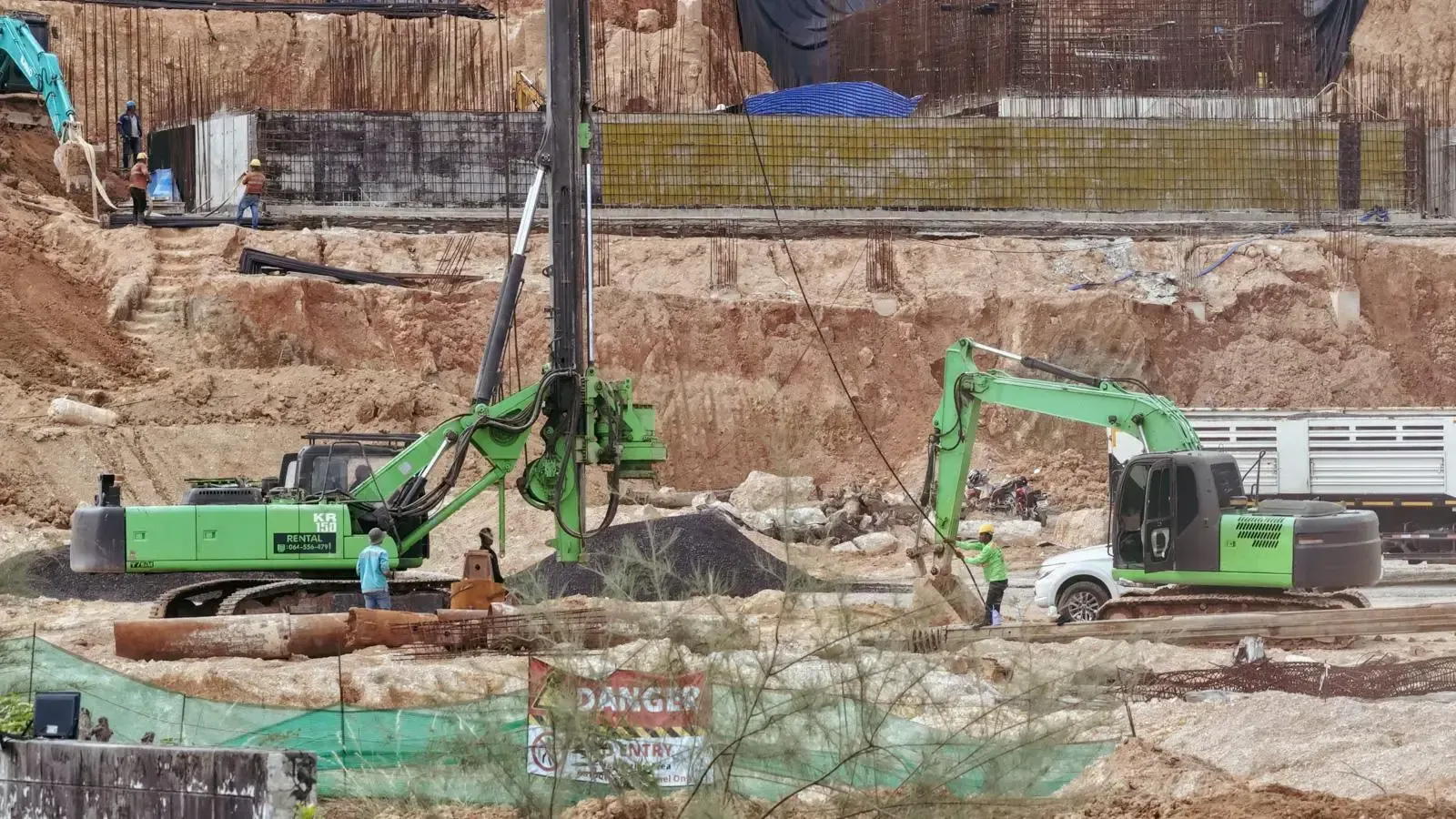

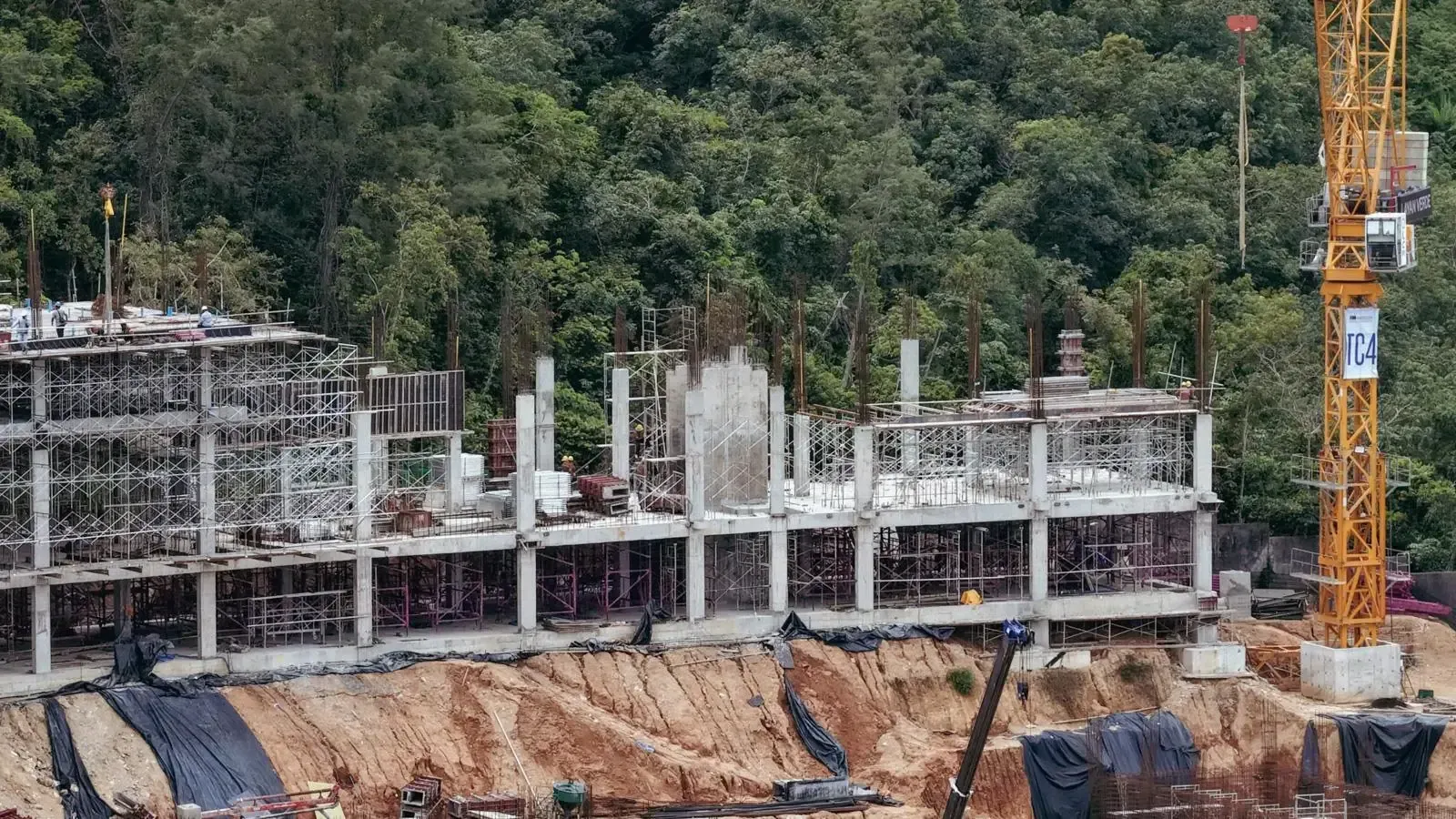

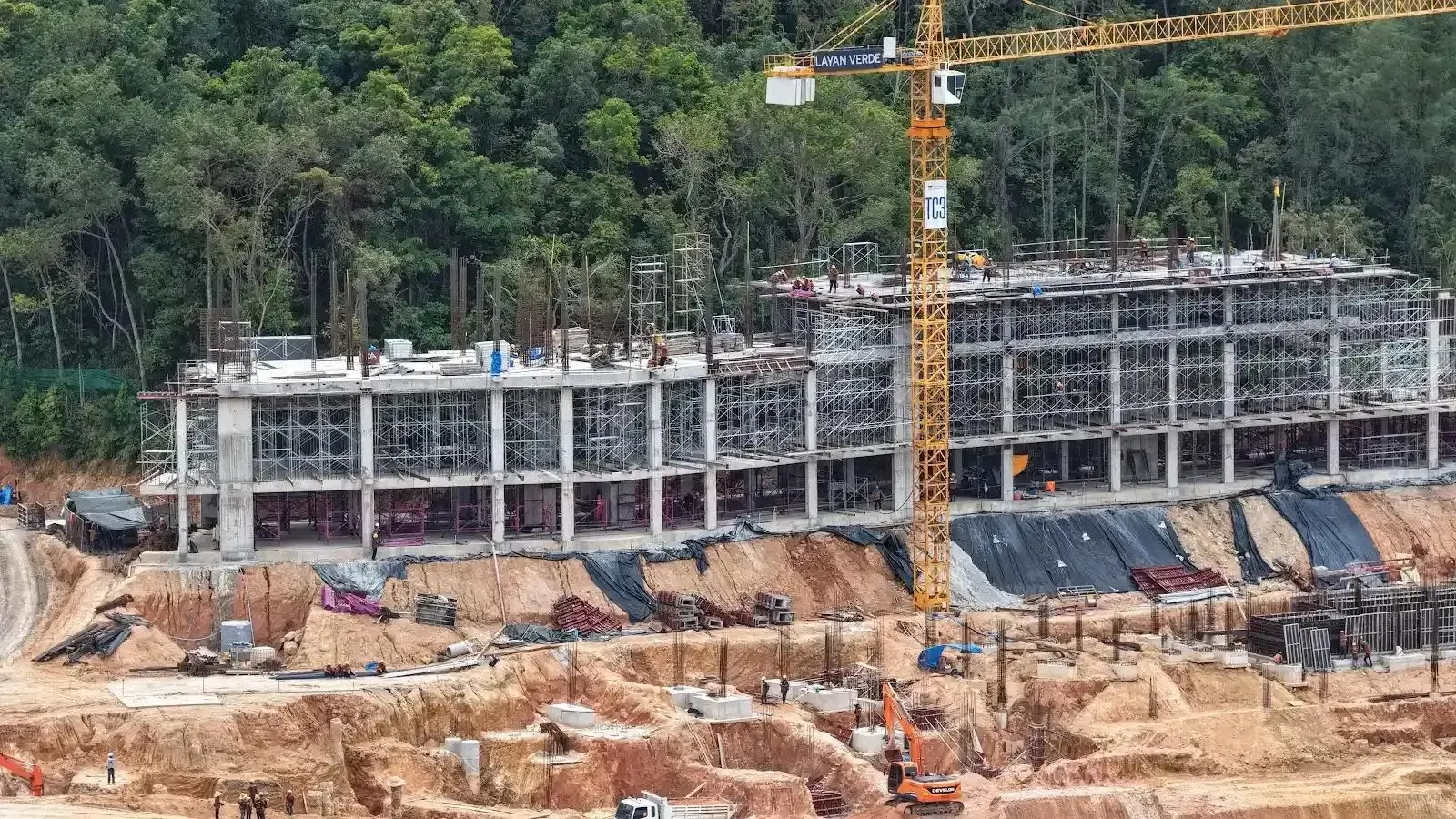

Минулого тижня було залито першу палю 2-ї фази, а вже цього тижня триває буріння та встановлення нових паль для будівлі B8. У будівлі A5 залито бетон на 4-му поверсі в зоні 2, у зоні 3 триває монтаж опалубки для 3-го поверху. Роботи над фундаментами та конструкціями водних резервуарів виконуються паралельно в будівлях A2.1 та A2.2. У A3.1 продовжується обрізка паль та улаштування фундаменту. Триває влаштування громадського дренажу. Загальний обсяг залитого бетону — 3 051 м³.
